Concesión de beneficio
Conoce los pasos que debes seguir para obtener los permisos y autorizaciones para la concesión de beneficio en la actividad minera.

Importante
Los tiempos indicados por cada trámite son aproximados según lo indicado en el Texto Único de Procedimientos Administrativos (TUPA) de cada entidad.
Hazlo en 9 pasos:
1
Uso de agua

Duración del trámite: 15 días hábiles
Para utilizar agua en tu proyecto minero, necesitas contar con una licencia de uso de agua, otorgada por la Autoridad Nacional del Agua.
2
Autorización de funcionamiento

Duración del trámite: 30 días hábiles
Para iniciar un procesamiento de una planta de beneficio, debes contar con una autorización de funcionamiento, otorgada por el Ministerio de Energía y Minas.
3
Aprobación de Plan de cierre de minas

Duración del trámite: 160 días hábiles
Para asegurar la protección, preservación y recuperación del medio ambiente ante un posible cierre de tu proyecto, debes elaborar un Plan de cierre de mina y pedir su evaluación a Ministerio de Energía y Minas.
4
Título de concesión de beneficio y autorización de construcción

Duración del trámite: 90 días hábiles
Para poder extraer o concentrar la parte valiosa de un agregado de minerales, fundir, purificar o refinar metales, necesitas contar con el título de concesión de beneficio y autorización de construcción. Debes solicitarlo ante el Ministerio de Energía y Minas.
5
Autorización de terreno superficial

Duración del trámite: Dependerá del tipo de documento que debas presentar
Para demostrar que cuentas con la autorización del uso del terreno, tienes dos opciones:
- Si el terreno es privado o de una comunidad, deberás contar con una autorización para utilizar el terreno superficial donde se ubica tu proyecto.
- Si el terreno es erizado de propiedad del Estado, deberás pedirlo al Ministerio de Energía y Minas, quien lo derivará a la Superintendencia Nacional de Bienes Estatales (SBN).
Si ya cuentas con una autorización, pero no se encuentra vigente, debes actualizarla.
6
Afectación de vías

Duración del trámite: 30 días hábiles
Si tu proyecto está ubicado sobre carreteras de la Red Vial Nacional, necesitas contar con la autorización de afectación de vías. Si aún no la tienes, debes solicitarla ante el Proyecto Especial de Infraestructura de Transporte Nacional (Provías Nacional).
7
Vertimiento de aguas

Duración del trámite: 30 días hábiles
Para verter aguas residuales tratadas a los cuerpos naturales de agua, necesitas contar con una autorización, otorgada por la Autoridad Nacional del Agua.
8
Aprobación del Instrumento de Gestión Ambiental (IGA)

Duración del trámite: 156 días hábiles
Para demostrar que puedes manejar los posibles impactos que tu proyecto generará en el ambiente y la comunidad, necesitas contar con un IGA. En este caso, el Estudio de Impacto Ambiental detallado (EIA-d) de tu proyecto funcionará como IGA. Si aún no lo tienes, debes solicitarlo al Servicio Nacional de Certificación Ambiental para las Inversiones Sostenibles (Senace).
9

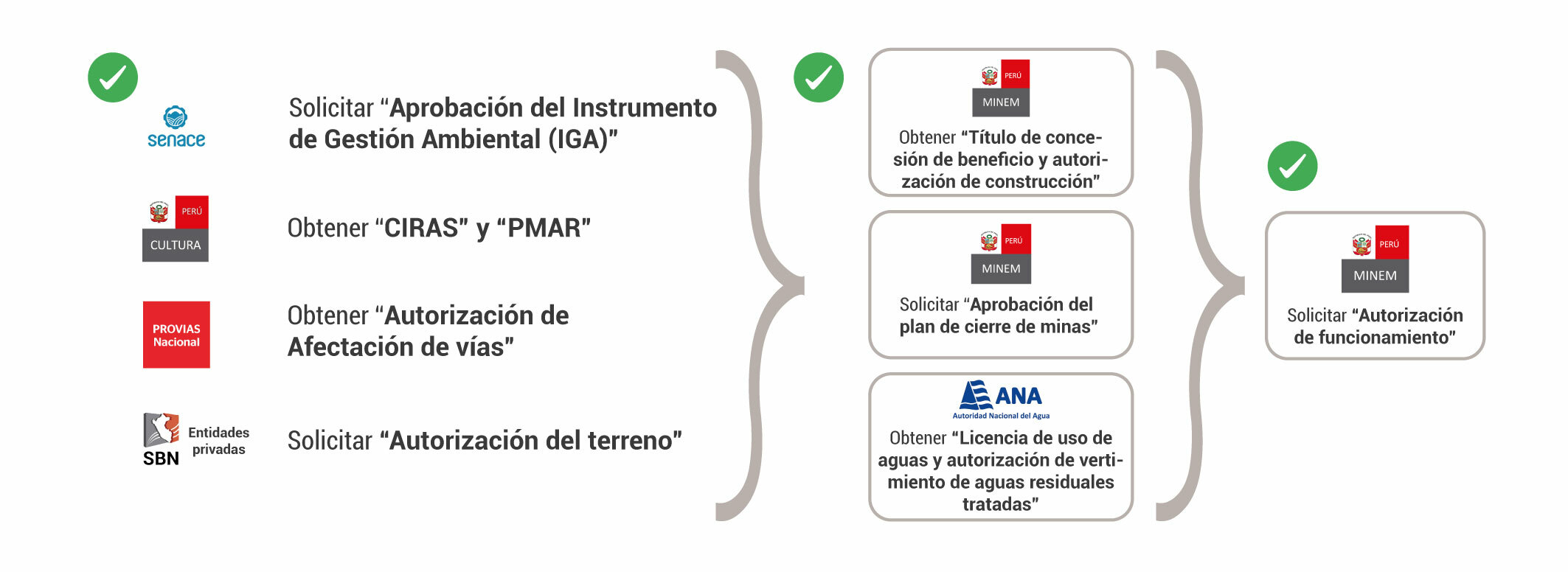

Certificado de inexistencia de restos arqueológicos en superficie (CIRAS) o Plan de Monitoreo Arqueológico (PMAR)
.png)
Duración del trámite: 20 días hábiles
Para evitar que se vea afectado el patrimonio cultural, debes solicita el CIRAS o el PMAR respecto del área del proyecto de actividad minera al Ministerio de Cultura. Revisa cuál te corresponde según las características de tu proyecto.
