Advierten valorización de trabajos no justificados en obra vial del distrito Ciudad Nueva

Nota de prensa
Contraloría evidenció que contratista incluyó en valorización de febrero el cobro de trabajos sobreestimados y no ejecutados
La Contraloría General advirtió el riesgo de una sobrevalorización de al menos S/ 264 776 en el pago a la contratista a cargo de la ejecución del proyecto “Mejoramiento de la avenida Expedición Libertadora Tramo Av. Manuel Cuadros – Avenida N°1 en el distrito Ciudad Nueva”, debido a que durante el servicio de control realizado del 22 de marzo al 01 de abril se detectó que se valorizaron trabajos no ejecutados o se sobrestimaron los mismos, entre otras situaciones adversas.

18 de abril de 2024 - 1:30 p. m.

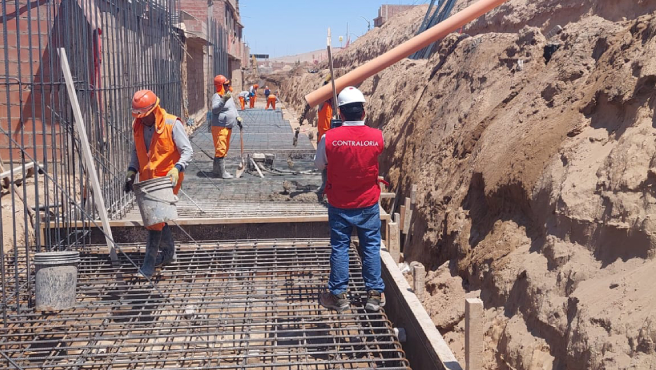

Tacna. – La Contraloría General advirtió el riesgo de una sobrevalorización de al menos S/ 264 776 en el pago a la contratista a cargo de la ejecución del proyecto “Mejoramiento de la avenida Expedición Libertadora Tramo Av. Manuel Cuadros – Avenida N°1 en el distrito Ciudad Nueva”, debido a que durante el servicio de control realizado del 22 de marzo al 01 de abril se detectó que se valorizaron trabajos no ejecutados o se sobrestimaron los mismos, entre otras situaciones adversas.

El informe de Hito de Control N°9782-2024-CG/GRTA-SCC, detalla que la comisión de control verificó los trabajos  ejecutados por la contratista durante febrero; sin embargo, se encontraron incongruencias de la cuantificación de partidas referidas a obras e instalaciones provisionales, seguridad, salud y medio ambiente, mitigación, control ambiental y monitoreo arqueológico, renovación de red de alcantarillado. En este sentido se calculó que la sobreestimación del monto equivale a S/ 15 573.

Asimismo, se identificaron partidas inconclusas, no ejecutadas o que no cumplen las especificaciones técnicas a pesar de que fueron valorizadas por la empresa. Entre ellas se incluyen partidas como trazos, replanteo y control topográfico, demoliciones, movimiento de tierras, renovación de la red de alcantarillado, renovación de conexiones domiciliares de la misma red, partidas de concreto simple y concreto armado.

Al respecto cabe indicar que la Contraloría General determinó que el monto valorizado no justificado por metrados no ejecutados, inconclusos y/o sin cumplir con las especificaciones técnicas, asciende a un monto equivalente a S/ 242 202.

Los hechos evidenciados podrían ocasionar que se efectúen pagos que no corresponden a favor del contratista, por un monto total de S/ 264 776.

Asimismo, se detectaron deficiencias de construcción como cangrejeras y fisuras en los muros de concreto armado que son parte de la vía. Esto disminuiría la resistencia y afectaría la vida útil y calidad de los mismos.

Finalmente, el informe de hito de control también reveló que la empresa no adjunta pruebas de control de calidad del material empleado en las partidas denominadas cama y sobrecama protectora del sistema de alcantarillado, situación que no garantiza que se cumplan las especificaciones del expediente técnico y podría afectar la funcionabilidad del sistema de alcantarillado instalado.

El informe de Hito de Control se encuentra publicado en el Buscador de Informes de Servicios de Control del portal www.gob.pe/contraloria y fue comunicado al alcalde de la Municipalidad Distrital de Ciudad Nueva, con la finalidad de realizar las acciones que permitan mitigar las situaciones adversas evidenciadas.

Visítanos en:
Instagram: @contraloriadelperu
Tacna, 18 de abril de 2024
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N° 457-2024-CG/CG-GCOC
