Contraloría: retrasos y deficiencias en colegios valorizados en más de S/112 millones

Nota de prensa
• Nueve instituciones educativas en ejecución, seis a cargo del Gobierno Regional de Tumbes

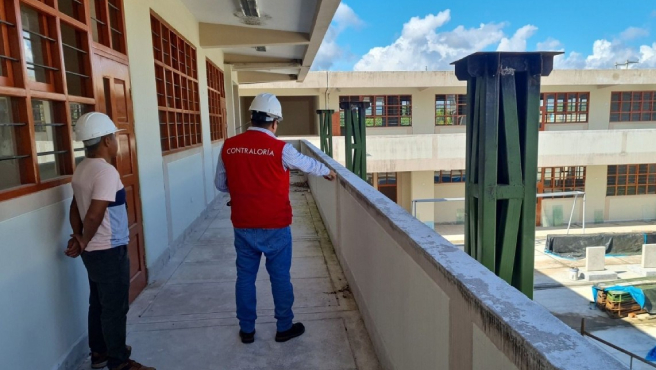

La Contraloría General identificó riesgos en la construcción de nueve colegios en la región Tumbes, cuyo presupuesto total supera los S/112 millones. De estas obras se emitieron 48 informes de control que advierten más de 130 situaciones adversas, las cuales, en su gran mayoría, no han sido subsanadas y/o comunicado su levantamiento por las entidades a cargo. Actualmente, el Gobierno Regional (GORE) tiene la mayor cantidad de obras en proceso.

22 de marzo de 2024 - 9:30 a. m.

Tumbes. – La Contraloría General identificó riesgos en la construcción de nueve colegios en la región Tumbes, cuyo presupuesto total supera los S/112 millones. De estas obras se emitieron 48 informes de control que advierten más de 130 situaciones adversas, las cuales, en su gran mayoría, no han sido subsanadas y/o comunicado su levantamiento por las entidades a cargo. Actualmente, el Gobierno Regional (GORE) tiene la mayor cantidad de obras en proceso.
Provincia de Zarumilla: 4
La I. E. Efraín Arcaya, con un costo mayor a los S/41.2 millones y plazo de 731 días, estuvo suspendida desde el 22 de diciembre del 2023 por incumplimiento del GORE en la contratación de la supervisión. Recién el 14 de marzo de 2024, se reanudaron los trabajos, donde en informes previos se advirtió deficiencias en el plan de contingencia y procesos constructivos. En la I. E. Susana Higushi, con presupuesto de más de S/13 millones, el Gobierno Regional pagó partidas no ejecutadas ni culminadas y se detectaron fallas en las estructuras de las columnas (cangrejeras).
En el saldo de obra del colegio Gran Chilimasa de S/5.8 millones se evidenciaron avances durante la suspensión y fuera del plazo de ejecución. Además, no contaban con los profesionales propuestos. Sumado a ello, el contratista no cumplió con la instalación del mobiliario para la población estudiantil.
Además, en la I. E. Manuel Catalino Farias, de la Municipalidad Distrital de Matapalo por más de S/7.2 millones, se revelaron deficientes trabajos de soldadura en las uniones entre columnas metálicas y la placa base de la cubierta de la losa deportiva, lo que genera el riesgo de colapso, desgaste de pintura en muros, columnas, vigas, etc.
Provincia de Tumbes: 3
La obra en la I. E. Inmaculada Concepción se encuentra suspendida por la falta del Gobierno Regional en la contratación de supervisión, lo que afecta la calidad de los materiales usados y almacenados. Su inversión supera los S/19.3 millones. De igual forma, el expediente técnico del colegio Perú Canadá, obra de más de S/8 millones, no contempla áreas ni presupuesto para los estribos de las columnas y cobertura de la plataforma deportiva y patio de formación de la institución. Así también, se halló corrosión en el acero de refuerzo de elementos estructurales en el proyecto.
En ese sentido, el último informe la I. E. Mafalda Lama de Lamas (a cargo de la Municipalidad Provincial de Tumbes, por más de S/5.6 millones) alertó que el contratista habría realizado partidas fuera del plazo, lo que conllevó a dilatar el funcionamiento del colegio. Además, el supervisor emitió un certificado de conformidad técnica, pese a que no se culminó el 100% de lo establecido en el expediente técnico.
Contralmirante Villar: 2
La comuna provincial viene rehabilitando el colegio José Carlos Mariátegui por un monto mayor a los S/8 millones. Se constató que la entidad efectuó pagos por partidas ejecutadas en su totalidad, pero que físicamente no se han llevado a cabo. Asimismo, se verificó que el proceso de construcción se viene ejecutando contrario a las especificaciones del expediente técnico, así como un inadecuado almacenamiento de materiales.
De igual forma, el local escolar N.º 064 del C. P. Pajaritos en Canoas de Punta Sal, por S/3.9 millones. La obra fue recepcionada por el GORE, pese a que se desarrollaron partidas sin supervisión ni se cumplió el expediente técnico, lo que ocasionaría la probable contaminación de fuentes de agua.
El dato:
Casi todas las instituciones educativas tuvieron periodos de suspensión de plazo, lo que incrementa el tiempo de ejecución, retrasa la entrega de la obra a las entidades y por ende afecta a las comunidades educativas.
Visítanos en:
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV
Tumbes, 22 de marzo de 2024
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N.º 336 - 2024-CG/GCOC
