Contraloría alertó trabajos deficientes en obra vial del Centro Poblado Pachangara

Nota de prensa
Informe fue comunicado a la entidad para que adopte medidas correctivas
La Contraloría General alertó que los trabajos de la obra “Creación del servicio de transitabilidad interurbana en la trocha carrozable en el sector Cruz Estadio – Quipatama – Maimaiquin del Centro Poblado Pachangara, provincia de Oyón”, presentan deficiencias y metrados no ejecutados.

21 de marzo de 2024 - 1:00 p. m.

Huacho. - La Contraloría General alertó que los trabajos de la obra “Creación del servicio de transitabilidad interurbana en la trocha carrozable en el sector Cruz Estadio – Quipatama – Maimaiquin del Centro Poblado Pachangara, provincia de Oyón”, presentan deficiencias y metrados no ejecutados.
La obra ejecutada por la Municipalidad Distrital de Pachangara beneficiará y mejorará la calidad de vida de los pobladores del mencionado centro poblado. El costo de inversión es de S/ 736 134 y tiene un plazo de ejecución de 120 días calendarios.

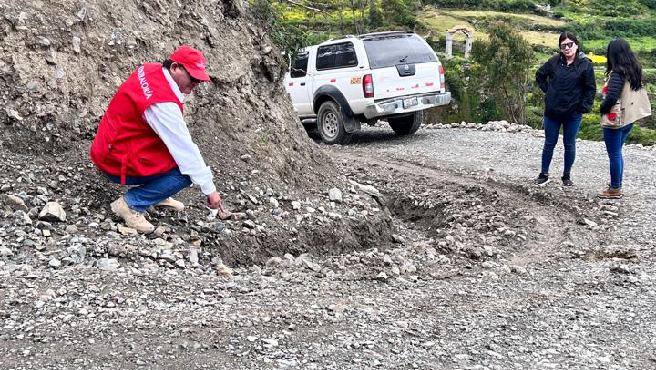

Según el Informe de Hito de Control N°007-2024-OCI/2961-SCC, correspondiente a la valorización N°3, señala que el ancho de algunas secciones de la vía de la trocha carrozable y el material granular utilizado en ciertos tramos no cumplen con las medidas establecidas en las especificaciones técnicas del expediente de la obra.
Se alertó también que para los trabajos ejecutados no se habrían tomado en cuenta los puntos de control iniciales de replanteo topográfico generando una posible variación de los metrados, hecho que incumple las especificaciones técnicas.
A ello se suma la acumulación de material excedente en la vía, pese a que de acuerdo con el expediente técnico dicho material debe ser depositado en otro lugar. Asimismo, se advirtió otras situaciones que evidenciarían la falta de control durante la ejecución de los trabajos. Lo descrito incumple lo estipulado en los planos y especificaciones técnicas poniendo en riesgo la calidad de la obra y la inversión pública.
Se identificó, además, que los funcionarios de la entidad y supervisor de la obra dieron conformidad a la valorización N°3, pese a que no se han ejecutado las partidas de conformación de cunetas con material suelto y roca fija, lo cual pone en riesgo la administración de los fondos públicos.
Las situaciones adversas identificadas en el informe publicado el 7 de marzo fueron comunicadas al titular de la entidad con la finalidad de asegurar la continuación del proceso. Para acceder a la información detallada, se invita a consultar el buscador de informes disponible en el siguiente enlace https://www.gob.pe/contraloria.
