Contraloría: Riesgo de paralización de obra de mejoramiento de Av. Mariscal Cáceres
Nota de prensaMunicipalidad Provincial de Huamanga no entrega expedientes técnicos

13 de marzo de 2024 - 11:00 a. m.
Ayacucho.- La Contraloría General de la República alertó a la Municipalidad Provincial de Huamanga sobre una posible paralización a la obra de mejoramiento y rehabilitación de la Av. Mariscal, del distrito de Ayacucho, provincia de Huamanga.
La obra viene siendo ejecutada por la Municipalidad Provincial de Huamanga, a través de una empresa contratista. Según el expediente técnico del proyecto, la inversión sería de S/ 4 962 230, lo que contempla el costo de la ejecución de la obra, la supervisión y su liquidación. Inició el 26 de octubre de 2023 y tiene un plazo de 180 días calendario.
El informe de hito de control N° 022-2024-OCI/0362-SCC, detalló que se advierte la existencia de retraso en la ejecución de los componentes de electrificación, telecomunicaciones y tratamiento de puente y muro colonial, debido a la dilación en el trámite documentario de los expedientes técnicos. Desde el 17 de octubre de 2023, la Municipalidad Provincial de Huamanga no entrega el expediente técnico revalidado del componente eléctrico y que hasta la fecha de la visita de los auditores continua en trámite.
Asimismo, en plena ejecución, la empresa contratista verificó que en la obra existe un puente y muro colonial que tiene valor patrimonial por lo que solicitó a la entidad la realización de un adicional de obra, el mismo que fue autorizado. Sin embargo, el contratista no cumplió con su presentación dentro de los plazos establecidos, por lo que requirió de una ampliación de 15 días calendario.
El informe, también, detalla que esta zona corre riesgo de debilitamiento del puente y el muro antiguo por las constantes lluvias y la transitabilidad de la población que aún hace uso de este medio para cruzar las calles.

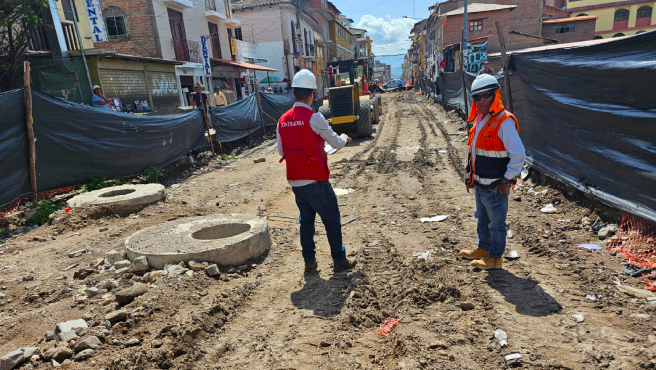

De otro lado, se verificó que el contratista incumple con la correcta y oportuna ejecución de partidas del expediente técnico, lo que podría afectar la calidad y vida útil de la obra, así como la seguridad de la población beneficiaria. En la inspección física de la obra se advirtió que en ciertos tramos el pavimento rígido no cumple con el espesor que estipula el expediente técnico.
Los hechos descritos fueron alertados al titular de la Municipalidad Provincial de Huamanga para que se adopten las acciones preventivas y correctivas que correspondan, en el marco de sus competencias con el objeto de asegurar la continuidad del proceso y el resultado de los objetivos de la obra en beneficio de la población.
Los ciudadanos pueden acceder a los resultados del informe y de otros servicios, a través del Buscador de Informes de Control y portal www.gob.pe/contraloria
Visítanos en:
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
TikTok: @contraloriaperu
Flickr: flickr.com/fotoscontraloriaperu/
Ayacucho, 13 de marzo de 2024
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 285 -2024 -CG/CG-GCOC
NOTA DE PRENSA N° 285 -2024 -CG/CG-GCOC
