Riesgo de colapso de sistema de alcantarillado por demoras en expediente técnico
Nota de prensaEstudio es necesario para el cambio de electrobombas y crucial para evitar un riesgo sanitario en la región

8 de febrero de 2024 - 2:00 p. m.
Lambayeque. – La Contraloría General advirtió sobre los riesgos que podrían derivar en la interrupción del servicio de alcantarillado y en un posible colapso de las Cámaras de Bombeo y Recolección (CBR) del distrito de Jayanca, provincia de Lambayeque. Ello debido a la falta de aprobación del expediente técnico de saldo de obra por parte del Programa Nacional de Saneamiento Urbano (PNSU), lo que posterga el reemplazo de cinco electrobombas en las CBR 1 y 2.
Según el Informe de Control Concurrente N° 017-2024-OCI/5303-SCC, a pesar de contar con la conformidad técnica de la Entidad Prestadora de Servicios de Saneamiento de Lambayeque S.A. (Epsel S.A.) y del administrador del contrato, desde febrero del 2023, el expediente aún no ha sido aprobado por el PNSU. Esta demora conllevó a una pérdida de vigencia en el presupuesto que asciende a S/ 853 116, incluido el IGV, aprobado para las mejoras en mayo de 2023.
El Organismo Supervisor de las Contrataciones del Estado (OSCE) establece que la vigencia de un expediente técnico es de nueve meses desde la fecha de determinación del presupuesto de obra. Ante la falta de aprobación, será necesario actualizar el expediente, lo que prolongará aún más la contratación para ejecutar el saldo de la obra denominada “Reparación de pozo, abastecimiento de agua, conexión domiciliaria de agua potable, estación de bombeo y laguna de tratamiento de aguas residuales de los servicios de agua potable y alcantarillado del distrito de Jayanca”.
Cabe señalar que el contrato N° 009-2019, suscrito con un consorcio bajo la modalidad de Concurso Oferta, por S/ 2 668 679 y un plazo de 30 días calendario para la elaboración del expediente técnico y de 60 días calendario para la ejecución de la obra fue resuelto por el Ministerio de Vivienda, Construcción y Saneamiento (MVCS) el 16 de diciembre del 2020 debido a incumplimientos en la ejecución de partidas y tras superar el monto máximo de la penalidad por mora aplicable al contratista. Desde entonces, se generó una serie de disputas y hasta una solicitud de arbitraje por parte del contratista.

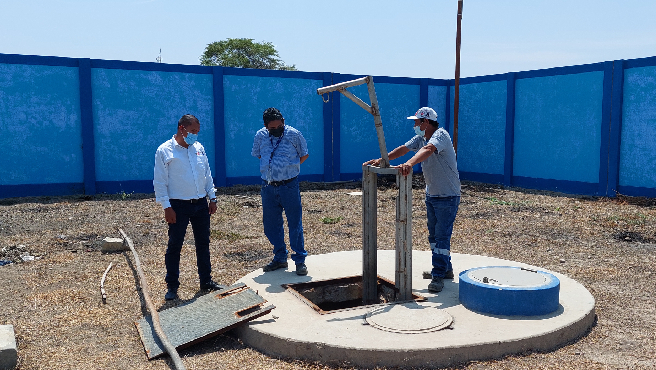

De acuerdo con lo informado por Epsel S.A., las electrobombas no estarían en funcionamiento óptimo por lo que, de producirse una falla, esta pondría en grave riesgo el funcionamiento de las CBR y el colapso de dichas cámaras, debido al reboce de las aguas residuales que inundaría por completo las estructuras y los equipos eléctricos.
Ello, genera el riesgo de una emergencia sanitaria, lo que podría afectar la salud pública y la calidad de vida de los habitantes de Jayanca. La situación es alarmante y requiere la pronta atención por parte de la entidad competente.
Para ello, el informe fue comunicado a la ministra de Vivienda, Construcción y Saneamiento a fin de que se adopten las acciones que permitan los objetivos previstos. Para mayores detalles sobre estos hallazgos y otros informes de control, los ciudadanos pueden visitar nuestro Buscador de Informes de Control y el portal www.gob.pe/contraloria.
Dato
El 16 de noviembre de 2020, el PNSU también comunicó al supervisor de obra sobre la resolución parcial del contrato N° 01-2019 sustentado en dos informes del 13 de noviembre de 2020 en los que se manifiesta que alcanzó el monto máximo de penalidad aplicable equivalente al 10% del monto contractual correspondiente a “otras penalidades”.
Visítanos en:
TikTok: @contraloriaperu
Flickr: flickr.com/fotoscontraloriaperu/
Instagram: @contraloriadelperu
Chiclayo, 08 de febrero de 2024
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 140-2024-CG/CG-GCOC
NOTA DE PRENSA N° 140-2024-CG/CG-GCOC
