Contraloría alertó la pérdida de inversión de S/ 5,4 millones en obra vial
Nota de prensaEl tramo construido que suponía una ruta alterna fue ejecutado sin estudios de estabilidad de taludes

20 de diciembre de 2023 - 2:00 p. m.

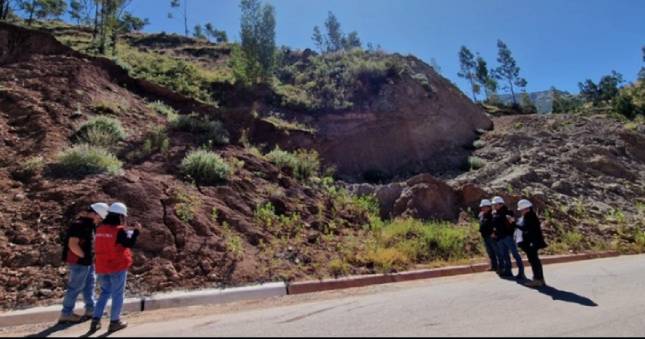

Cusco. — La Contraloría General de la República identificó en el Proyecto Especial Regional Plan COPESCO un perjuicio económico de S/ 5 475 157.25, tras ejecutar el proyecto Mejoramiento de la Carretera Yaurisque – Ranraccasa – Paruro, por la pérdida de la inversión en la construcción de una vía alterna sin tener estudios de estabilidad de taludes que posteriormente quedó abandonada. Por estos hechos, se determinó la presunta responsabilidad civil en siete exfuncionarios.
De acuerdo con el Informe de Auditoría N° 019-2023-CG/0189-AC, entre el 30 de abril de 2019 al 10 de setiembre del 2022, funcionarios y servidores del Plan Copesco elaboraron, aprobaron y ejecutaron el expediente técnico modificado n.° 6 de la carretera, en el que se cambia la ruta original que atravesaba el sector Mosoc Llacta por la “vía alterna” (conocida como vía antigua) que no cuenta con el estudio de estabilidad de taludes (que garantizaría que las inclinaciones del terreno por donde pasaría la carretera sea segura, estable, con riesgos mínimos de deslizamiento o colapso). .
Asimismo, permitieron el reinicio de la obra y su ejecución durante los años 2020 y 2021 por el tramo vía alterna. Luego, ante la ocurrencia de deslizamientos y derrumbes de grandes de rocas que afectaron diversos puntos de la vía, se realizaron estudios geológicos, los cuales no solucionaron los problemas ante la falta de un estudio de estabilidad de taludes.
Es así que, en el año 2022, se elaboró un estudio geológico y geotécnico para evaluar las condiciones geológicas en la vía alterna y en el sector de Mosoc Llacta (ruta planteada originalmente) y así determinar la alternativa para construir la carretera. Se obtuvo como resultado desarrollar la obra por la ruta original.
Por tal motivo, la entidad aprobó el expediente técnico modificado n.° 9 que planteó retomar la ejecución de la obra por el sector de Mosoc Llacta y abandonar la vía alterna o antigua, cuya ejecución generó un perjuicio económico de S/ 5 475 157.25 para el Proyecto Especial Regional Plan COPESCO.
Sumado a ello, no tomaron en cuenta la opinión de los servidores de la entidad que identificaron el problema y recomendaron efectuar dichos estudios antes de iniciar su ejecución, más aún cuando la zona a intervenir fue considerada como inestable y de alto riesgo.
Por otra parte, durante la ejecución de la obra, se compró maquinaria que fue destinada a diferentes proyectos y afectó los recursos económicos de la obra. Así también, parte del presupuesto fue asignado para cubrir gastos corrientes (luz, internet, teléfono fijo) y el pago de remuneraciones del personal administrativo de la entidad, lo que incrementó el presupuesto en S/ 68 966.56.
Los resultados del informe fueron notificados al titular del Plan Copesco y a la Procuraduría Pública del Gobierno Regional de Cusco para el inicio de las acciones civiles en contra de los funcionarios comprendidos en los hechos materia de control.
Asimismo, está publicado en Buscador de Informes de Servicio de Control del portal institucional www.gob.pe/contraloria en aras de la transparencia y acceso a la información.
Dato
El Mejoramiento de la Carretera Yaurisque – Ranraccasa – Paruro inició en el 2012. El presupuesto inicial fue S/ 75 065 903.46 y tras nueve modificaciones del expediente técnico llegó a S/ 103 980 426.46.
Visítanos en:
Twitter: @ContraloriaPeru
Twitter: @ContraloriaPeru
Flickr: flickr.com/fotoscontraloriaperu/
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
YouTube: ContraloriaTV
TikTok: @contraloriaperu
Cusco, 20 de diciembre de 2023
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 1479 - 2023-CG/GCOC
NOTA DE PRENSA N° 1479 - 2023-CG/GCOC
