Contraloría alerta riesgos en reconstrucción del centro de salud Huinco

Nota de prensa
Niño Costero afectó hospital en 2017 y recién en 2022 se iniciaron obras por más de S/ 17 millones
Mediante un control concurrente, la Contraloría General advirtió a la Municipalidad Provincial de Huarochirí sobre los riesgos evidenciados en la reconstrucción del centro de salud Huinco, ubicado en el distrito San Pedro de Casta, relacionados al sistema eléctrico y de ventilación que afectarían la operatividad del nosocomio y, por ende, la atención a los pacientes.

1 de diciembre de 2023 - 12:00 p. m.

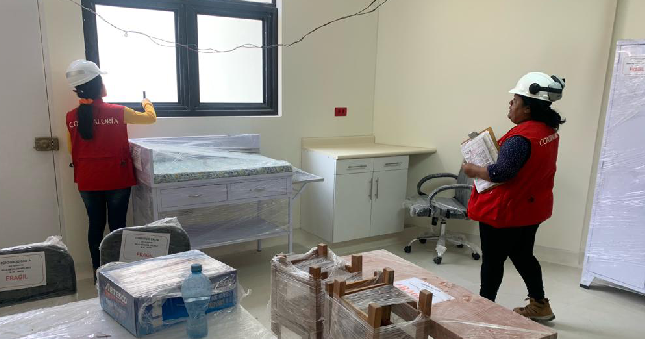

Lima Provincias.- Mediante un control concurrente, la Contraloría General advirtió a la Municipalidad Provincial de Huarochirí sobre los riesgos evidenciados en la reconstrucción del centro de salud Huinco, ubicado en el distrito San Pedro de Casta, relacionados al sistema eléctrico y de ventilación que afectarían la operatividad del nosocomio y, por ende, la atención a los pacientes.
Como se recuerda, este centro de salud resultó seriamente afectado por el fenómeno de El Niño Costero en el año 2017, y recién se iniciaron las obras para su reconstrucción en diciembre del 2022, con un presupuesto de S/ 17 229 008, financiado por la Autoridad para la Reconstrucción con Cambios (ARCC).
De acuerdo al Informe de Hito de Control N° 23697-2023-CG/GRLP-SCC, el contratista instaló interruptores termomagnéticos y diferenciales que no cumplen con lo indicado en las especificaciones del expediente técnico, y que genera el riesgo que no soporten la carga de los circuitos que alimentan el sistema eléctrico del proyecto.
Asimismo, la comisión de control alertó sobre 21 equipos del sistema de ventilación mecánica (inyector y extractor helicocentrífugo, así como extractor centrífugo lineal), que fueron instalados con una capacidad de caudal de aire y potencia diferentes a lo requerido; además de no contar con los ductos y accesorios establecidos en el expediente técnico, pese a haberse valorizado la totalidad de su instalación.
Estas diferencias en las características técnicas originarían un cambio en el flujo de aire proyectado en los ambientes del centro de salud, hecho que podría afectar el correcto funcionamiento del sistema de ventilación mecánica del proyecto.
Todo ello vulneró la Ley de Contrataciones del Estado, el Reglamento del Procedimiento de Contratación Pública para la RCC, la Norma Técnica de Salud “Infraestructura y Equipamiento de los Establecimientos de Salud del Primer Nivel de Atención”, entre otros, por lo cual, el Informe de Hito de Control N° 23697-2023-CG/GRLP-SCC ha sido comunicado al alcalde de la Municipalidad Provincial de Huarochirí para que adopte las acciones preventivas y correctivas que correspondan, en el marco de su competencias y obligaciones en la gestión institucional.
En aras de la transparencia y acceso a la información pública, el informe se encuentra publicado en la página web Buscador de Informes de Control de la Contraloría.
Dato
La obra, que debía culminar el 11 de noviembre del 2023, presenta un avance de casi 90%.
Visítanos en:
Tik Tok: @contraloriaperu
Huarochirí, 1 de diciembre de 2023
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N° 1412 - 2023-CG/GCOC
