Contraloría identificó perjuicio mayor a S/ 400 mil por irregularidades en obra educativa

Nota de prensa
Nueve funcionarios con presunta responsabilidad Penal, Civil y Administrativa
La Contraloría General detectó un perjuicio económico de S/ 439 242 por irregularidades en la ejecución, supervisión y puesta en funcionamiento de la obra “Ampliación de la oferta educativa en la II.EE. Toribio Rodríguez de Mendoza, en la provincia de Bagua - III Etapa, debido al otorgamiento de conformidades por partidas ejecutadas deficientemente, donde se ven afectados 559 beneficiarios. Nueve funcionarios con presunta responsabilidad Penal, Civil y Administrativa, durante el periodo del 1 de mayo de 2017 al 31 de agosto de 2022.

30 de noviembre de 2023 - 2:00 p. m.

Amazonas.– La Contraloría General detectó un perjuicio económico de S/ 439 242 por irregularidades en la ejecución, supervisión y puesta en funcionamiento de la obra “Ampliación de la oferta educativa en la II.EE. Toribio Rodríguez de Mendoza, en la provincia de Bagua - III Etapa, debido al otorgamiento de conformidades por partidas ejecutadas deficientemente, donde se ven afectados 559 beneficiarios. Nueve funcionarios con presunta responsabilidad Penal, Civil y Administrativa, durante el periodo del 1 de mayo de 2017 al 31 de agosto de 2022.
En el Informe de Control Específico N° 042-2023-2-5331-SCE, se evidenció que funcionarios y servidores de la Gerencia Sub Regional Bagua, aprobaron la liquidación del contrato de la obra con partidas ejecutadas deficientemente (instalaciones eléctricas y prueba hidráulica de instalaciones sanitarias) que no se culminaron por no contar con conexión de línea trifásica y otras no ejecutadas (dosificación y cloración), permitiendo que se dé por concluida una obra que tenía pendiente la ejecución de varias partidas.
Además, se aprobó la conformación de un comité de recepción de obra, pese a que los trabajos no fueron concluidos y sin especificar si dicho comité realizaría de manera completa o parcial la recepción, sin embargo, se recibió el proyecto sin realizar las pruebas de funcionamiento y control de calidad respectivas.

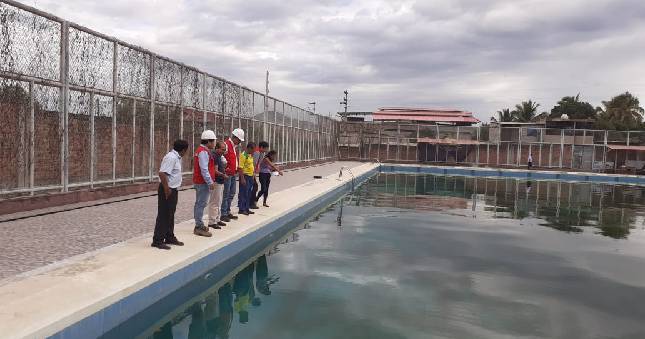

Asimismo, se formuló y autorizó el requerimiento para la contratación del servicio de puesta en funcionamiento del equipo de bombeo de la sala de máquinas de la piscina olímpica, sin que el contratista haya subsanado los problemas advertidos en la instalación de dichos equipos, afectando de esta forma la garantía de calidad de la obra.
Otra de la situación evidenciada fue que, la obra sea transferida de manera inoportuna a la Unidad de Gestión Educativa Local Bagua, con el cual se ve afectado la sostenibilidad del proyecto y la entrega del servicio a la población beneficiaria. Los miembros del comité de verificación del servicio, dejaron constancia del funcionamiento del equipo de bombeo y del levantamiento de observaciones, pese a que un día antes dejaron constancia que la obra requería correcciones.
Los resultados del informe fueron notificados al Órgano Instructor, Procuraduría de la Contraloría General y al Procurador Público Especializado en Delitos de Corrupción de Funcionarios para el inicio de las acciones administrativas, civiles y penales en contra de los funcionarios y servidores comprendidos en los hechos. El informe se encuentra publicado en el Buscador de Informes de Servicios de Control.
Visítanos en:
Amazonas, 30 de noviembre de 2023
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N° 1408-2023-CG/GCOC
