Contraloría alertó abandono de construcción de colegio valorizado en más de S/ 5 millones
Nota de prensa• Obra ubicada en el caserío Nueva Unión (Yurimaguas) beneficiaría a 46 estudiantes.

13 de julio de 2023 - 9:00 a. m.
Loreto. La Contraloría General alertó que la obra de recuperación del local escolar N° 62351, ubicada en el caserío Nuevo Unión, distrito de Yurimaguas, a cargo de la Municipalidad Provincial de Alto Amazonas, se encuentra inconclusa y abandonada por aplazamiento injustificado, con un avance físico ejecutado acumulado de 49,10%. Dicha situación generaría el riesgo de deterioro temprano de la infraestructura y podría demandar mayores costos para su culminación.
La obra de S/ 5 209 300, financiada por la Autoridad para la Reconstrucción con Cambios (ARCC), inició el 23 de mayo de 2022, con un plazo de ejecución de 180 días calendario, y una ampliación de 19 días, debiendo culminar el 7 de diciembre de 2022, con el objetivo de beneficiar a 46 estudiantes de los niveles educativos inicial y primaria. Sin embargo, a la fecha, los escolares reciben clases en aulas prefabricadas de material rústico, las cuales ya se encuentran deterioradas.
Los auditores advirtieron que la Municipalidad de Alto Amazonas, el contratista y el representante de la supervisión acordaron suspender la obra desde el 12 de noviembre de 2022, hasta que las modificatorias del expediente técnico de obra sean aprobadas, pero hasta la culminación de este informe, la empresa contratista no había presentado el referido expediente para sustentar el adicional de obra que se requiere, situación que genera la suspensión indefinida de la ejecución de la construcción.

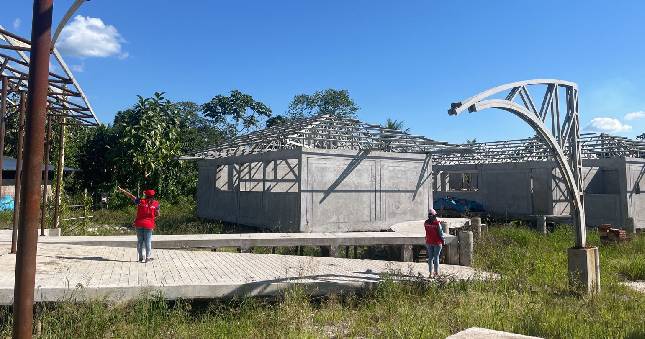

Durante la inspección realizada a la obra, el 20 de junio de 2023, la comisión de control constató deficiencias en el estado de conservación de la obra debido a la ausencia de personal que la vigile y custodie los materiales de construcción. Además, se evidenció que algunos materiales metálicos están almacenados a la intemperie, y las estructuras metálicas de los diferentes módulos de la obra se encuentran en proceso de corrosión.
También se advirtió que el contratista, el supervisor y la municipalidad omitieron evaluar oportunamente las posibles fuentes de agua existentes en la zona de la obra, a fin de determinar cuál será usada para garantizar la calidad y cantidad requerida para el funcionamiento de la infraestructura educativa; situación que conlleva a una modificación contractual a través de una prestación adicional de obra, condicionando el reinicio de la Obra.
La Contraloría notificó los resultados del Informe de Hito de Control N° 016-2023-OCI/0436-SCC, que evaluó el periodo del 19 de junio al 04 de julio de 2023, al titular de la Municipalidad Provincial de Alto Amazonas, para que adopte las acciones que correspondan a fin de asegurar el logro de resultados de esta obra. El informe se encuentra publicado en el Buscador de Informes de Servicios de Control, en aras de la transparencia y acceso a la información.
Visítanos en:
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
TikTok: @contraloriaperu
Flickr: flickr.com/fotoscontraloriaperu/
Loreto, 13 de julio de 2023
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 767 - 2023 CG/GCOC
NOTA DE PRENSA N° 767 - 2023 CG/GCOC
