Contraloría: Deficiencias técnicas ponen en riesgo calidad de obra del centro cívico municipal en San Gabán

Nota de prensa
Contraloría: Deficiencias técnicas ponen en riesgo calidad de obra del centro cívico municipal en San Gabán

5 de mayo de 2023 - 11:50 a. m.

  • Deficiencias en infraestructura y falta de supervisión ponen en riesgo la calidad de la obra y podrían generar perjuicio a la entidad.

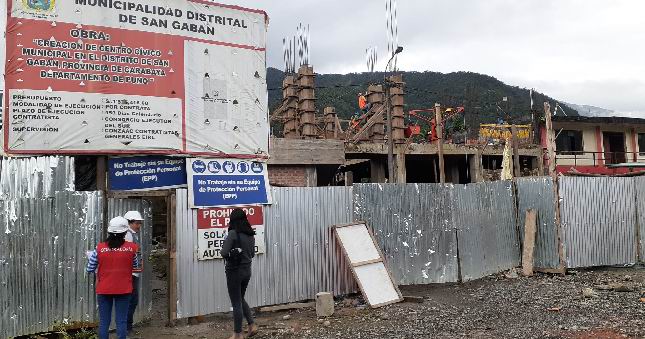

Puno.- La Contraloría General emitió una alerta sobre la obra del Centro Cívico Municipal ejecutado por la Municipalidad Distrital de San Gabán, en la provincia de Carabaya. A través del Informe de Visita de Control 003-2023-OCI/0458-SVC, realizado del 13 al 19 de abril de 2023, se detectaron deficiencias técnicas en la infraestructura de la obra, lo que podría poner en riesgo su calidad y correcto funcionamiento.
Entre las deficiencias técnicas encontradas figuran un muro de ladrillo desnivelado, lo que provocó el escurrimiento de agua de la losa aligerada y la formación de moho; así como la falta de retiro del encofrado en losa aligerada en el primer piso, evidenciando la mala ejecución de la obra por parte del residente de obra y su personal especializado. Asimismo, se detectó la falta de supervisión de la entidad para garantizar la calidad técnica de la obra, de acuerdo a las especificaciones técnicas del expediente técnico y la normativa de edificaciones.
También se alertó el desorden y poca señalización en el área de trabajo y circulación, lo que pone en riesgo al personal que trabaja en la obra.
Otra deficiencia fue que el contratista no adjuntó los certificados de control de calidad del proceso constructivo y de los materiales utilizados, lo que pone en duda la realización de las mismas. Es importante destacar que el expediente técnico de la obra contempla, en su presupuesto, la realización de controles de calidad, los cuales deben ser evidenciados ante la entidad, tal como se establece en el Reglamento Nacional de Edificaciones.
La última valorización de obra no incluyó algunas partidas de trabajo y se encontró mobiliario almacenado en un lugar distinto a la obra. Además, se detectó que el contratista valorizó metrados que no fueron ejecutados y que fueron aprobados por el supervisor y el subgerente de infraestructura, representando un monto de S/ 196 362, lo que podría generar un perjuicio económico a la entidad.
Los resultados del informe de control fueron comunicados al titular de la Municipalidad Distrital de San Gabán y los ciudadanos pueden acceder a los resultados de este informe y otros servicios de la Contraloría General de la República a través del Buscador de Informes de Control y portal https://www.gob.pe/contraloria.
DATO:
  • La obra cuenta con un presupuesto de S/ 1 875 417 y un plazo de ejecución de 150 días calendarios.


Visítanos en:


Puno, 05 de mayo de 2023
Gerencia de Comunicación Corporativa

Nota de Prensa N° 462-2023-CG/GCOC
