Municipalidad de Cangallo aprobó suspensión y ampliación de plazo al contratista y no cobró penalidades

Nota de prensa
Informe de control posterior de la Contraloría
Contraloría detectó que Municipalidad de Cangallo aprobó suspensión y ampliación de plazo al contratista y no cobró penalidades

27 de febrero de 2023 - 11:25 a. m.

  • Se identificó a 7 funcionarios de la Municipalidad de Cangallo con presunta responsabilidad penal y administrativa.

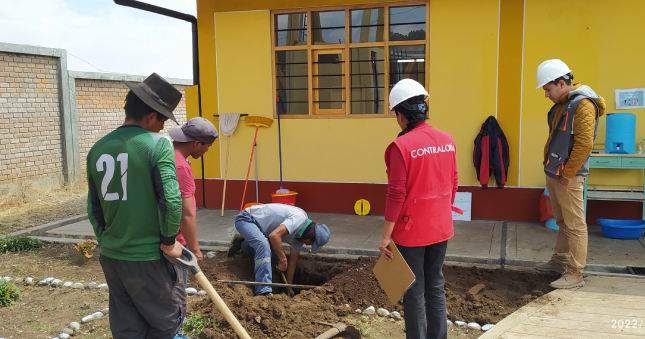

Ayacucho.- La Contraloría General identificó que funcionarios de la Municipalidad Provincial de Cangallo no cobraron penalidades y aprobaron el pago por trabajos no ejecutados, en la obra mejoramiento de los puestos de salud de Cancha Cancha, Cuchoquesera, Chacolla y Puncupata en el distrito de Chuschi, provincia de Cangallo, lo que ocasionó un perjuicio de S/458 807.
El informe de Control Específico N° 021-2022-2-0361-SCE detalla que, a 13 días de culminar el plazo que indicaba el contrato, el alcalde de la Entidad aprobó la suspensión del plazo por 22 meses con dos resoluciones de alcaldía diferentes, pero ninguno de ellos tenía sustento técnico, sino por el contrario, el contratista reportó constantes demoras injustificadas desde el inicio de la ejecución de la obra.
Además, reiniciada la ejecución de la obra en el año 2019, luego de la suspensión de 22 meses, a tres días calendarios de culminar este plazo, el alcalde de la entidad aprobó una ampliación de plazo por 25 días calendario sin un sustento técnico; por lo que, en total, se dejó de cobrar la penalidad al contratista por mora la suma de S/422 695.
Asimismo, no se culminó con la instalación de mallas mosqueteros en ventanas, sardinel de concreto, y veredas perimetrales. Se detectó, además, incumplimiento de las especificaciones técnicas, y a pesar de ello, los funcionarios dieron conformidad a todo y tramitaron los pagos sin realizar observaciones, entre otros; lo que conllevó a que se liquide la obra sin estar culminada en su totalidad.
Como consecuencia de estas irregularidades advertidas, se halló la presunta responsabilidad penal y administrativa en siete funcionarios de la Municipalidad Provincial de Cangallo, de las gestiones 2015-2018 y 2019-2022.
Según el Ministerio de Economía y Finanzas, el costo de inversión total de la obra fue de S/ 4 481 760, y debía consistir en la construcción de la nueva infraestructura para los puestos de salud de Puncupata, Cuchoquesera, Canchacancha y Chacolla, implementación y adquisición de equipos biomédicos para los puestos de salud, capacitación al personal de salud con estrategias para mayor cobertura de atención al usuario, todo ello en beneficio de 3 598 habitantes del distrito de Chuschi.

El informe elaborado por el Órgano de Control Institucional - OCI de la Municipalidad Provincial de Cangallo fue comunicado al actual alcalde, para que efectúe el deslinde de las responsabilidades de los funcionarios y servidores, y al Procurador Público Especializado en Delitos de Corrupción, para el inicio de las acciones legales penales contra los funcionarios y servidores comprendidos en las irregularidades. El informe es de acceso a la ciudadanía ya que se encuentra publicado en el Buscador de Informes de Control.


Visítanos en:


Ayacucho, 27 de febrero de 2023
Gerencia de Comunicación Corporativa

Nota de Prensa N° 198-2023-CG/GCOC
