Contraloría alerta a ARCC que obra educativa entregada de S/ 44 millones incumple expediente técnico
Nota de prensaReconstrucción de institución educativa se ejecutó en el marco de contrato de Estado a Estado

10 de noviembre de 2022 - 5:20 p. m.
- Deficiencias en muros del cerco perimétrico ponen en riesgo a usuarios de colegio en Chimbote
Áncash. - La Contraloría General alertó a la Autoridad de la Reconstrucción con Cambios (ARCC) que la entrega de la obra de la Institución Educativa N° 88037 Antenor Sánchez de Chimbote se realizó sin concluir el cerco perimétrico previsto en el expediente técnico; situación que pone en riesgo la seguridad e integridad de la comunidad educativa que hace uso de la infraestructura, así como la custodia del mobiliario y equipamiento recibidos.

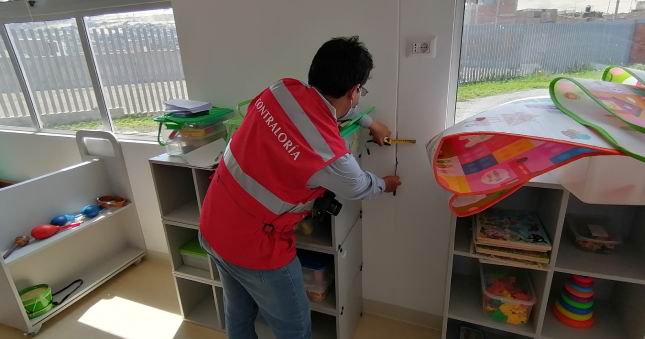

La comisión de la Subgerencia de Control de Megaproyectos realizó una visita de inspección a la institución educativa el 22 y 26 de agosto de 2022, y constató que tramos del cerco perimétrico (lados izquierdo y posterior) están sin construir y otros presentan muros rehabilitados; algunos sin ningún tipo de intervención, en mal estado de conservación, sin viga superior de confinamiento y con unidades de albañilería deterioradas. Informe de Hito de Control N° 11154-2022-CG/MPROY-SCC
La ARCC transfirió la obra a la Unidad de Gestión Educativa UGEL-Santa, el pasado 11 de mayo del 2022, con deficiencias que no corresponden a tareas menores (que podrían levantarse antes del cierre comercial del contrato) e incumpliendo los lineamientos del proceso de entrega de obra; toda vez que el Programa Arquitectónico del Expediente Técnico establece la construcción integral del cerco perimétrico de más de 600 metros lineales.
La obra, que pasó de un presupuesto de S/ 13 176 270 a un monto de inversión actualizado de S/ 44 944 534, forma parte del paquete 3 de la cartera de Educación que se ejecuta en el marco del contrato de Estado a Estado, suscrito entre el Gobierno de Perú (representado por la ARCC) y el Gobierno del Reino Unido de Gran Bretaña e Irlanda del Norte. Las intervenciones comprenden 74 colegios e incluyen componentes de infraestructura, mobiliario, equipamiento, expediente técnico, supervisión y costos.
El informe de control concurrente corresponde al Hito de Control N° 34 - Avance en la ejecución de las intervenciones de los paquetes 3 y 6 de la cartera Educación, al mes de agosto del 2022. Se encuentra publicado en el Buscador de Informes de Control para el acceso público y fue comunicado a la Dirección Ejecutiva de la ARCC con la finalidad que se adopten las acciones correctivas que correspondan.
Visítanos en:
Instagram: @contraloriadelperu
Facebook: Contraloría Perú
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV
Chimbote, 10 de noviembre de 2022
Gerencia de Comunicación Corporativa
Nota de Prensa N° 1159-2022-CGR/GCOC
Nota de Prensa N° 1159-2022-CGR/GCOC
