Contraloría detecta pago de servicios no ejecutados en canal de riego de Mirmaca

Nota de prensa
Obra presenta deficiencias constructivas
Contraloría detecta pago de servicios no ejecutados en canal de riego de Mirmaca

18 de octubre de 2022 - 1:20 p. m.

  • Han transcurrido 4 años desde la suscripción de los contratos para la ejecución de esta obra
Ayacucho. – La Contraloría General recomendó al Programa Regional de Irrigación y Desarrollo Rural Integrado – PRIDER adoptar acciones correctivas y preventivas debido a que se evidenció el pago por servicios no ejecutados en la obra del canal de riego Mirmaca, distrito de Pausa, provincia de Páucar del Sara Sara, afectando el correcto uso de los fondos públicos del Estado.
El informe de Visita de Control N° 011-2022-OCI/5997-SVC, señala que el residente y supervisor de obra, quienes laboraron para el PRIDER durante el 2018 y 2019, otorgaron conformidades por trabajos no ejecutados y duplicaron pagos en los servicios de tarrajeo especializado (Shotcrete) con fibra de acero, instalación de pernos de anclaje con resina, suministro e instalación de mallas metálicas y planchas acaneladas, entre otros.
Dichos servicios, también advierten la carencia de pruebas de calidad en la ejecución de los trabajos, al no evidenciarse que se hayan ejecutado pruebas de resistencia y no se cuenta con certificados de calidad de los materiales que fueron usados en la construcción del túnel y el canal de riego.

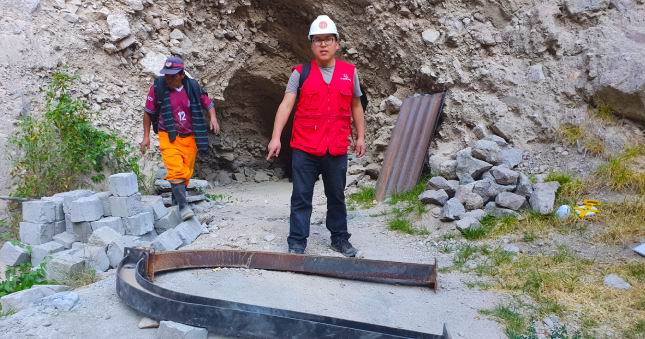

Los trabajos de sostenimiento en la ejecución de los túneles se realizan con la finalidad de construir la línea de conducción del canal de riego, el cual abastecerá a 915 personas de la localidad de Mirmaca; sin embargo, existiendo trabajos inconclusos y pagos que no corresponden perjudican al cumplimiento de metas y ponen en riesgo la calidad y vida útil de la obra.
Cabe resaltar que, habiendo transcurrido 4 años desde la suscripción de los contratos para la ejecución de estos servicios, se advirtió que aún continúan vigentes, pese a que la Entidad tiene conocimiento respecto a trabajos no ejecutados sobre el cual pagaron a favor de los contratistas un total de S/ 257 068.
El informe de visita de control fue elaborado por el Órgano de Control Institucional del PRIDER, el cual fue comunicado al director de dicha entidad para que se adopten las medidas que correspondan. Además, se encuentra publicado en el Buscador de Informes en www.contraloria.gob.pe para el control social.
Dato:
  • La obra de “Mejoramiento del canal de riego Mirmaca etapa I, provincia de Páucar del Sara Sara – Ayacucho”, según el MEF, tiene un costo de inversión total S/ 8 220 847,49 el cual consiste en la construcción de un túnel y canal de riego de concreto que beneficie al sector agropecuario, con el propósito de incrementar la producción de papa y alfalfa. Su construcción inició en marzo de 2017 y debiera culminar en febrero de 2024.


Visítanos en:
Instagram: @contraloriadelperu
Facebook: Contraloría Perú
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV


Ayacucho, 18 de octubre de 2022
Gerencia de Comunicación Corporativa

Nota de Prensa N° 1066-2022-CGR/GCOC
