Contraloría alerta retraso en megaproyecto del nuevo Hospital de Apoyo de Casma

Nota de prensa
- Riesgos fueron comunicados a ARCC que ejecuta paquete de obras en el marco de contrato de Estado a Estado
La Contraloría General alertó a la Autoridad de la Reconstrucción con Cambios (ARCC) que la obra de construcción Hospital de Apoyo de Casma se encuentra retrasada; ya que el avance planeado para julio del 2022 era de 89.39% y se verificó un avance de 27.70%; sin que se haya implementado estrategias para mitigar la situación, generando incertidumbre respecto a la culminación y puesta en servicio del nosocomio.

25 de setiembre de 2022 - 11:30 a. m.

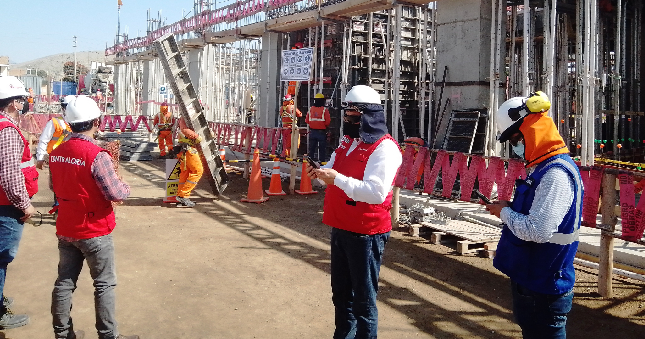

Áncash. - La Contraloría General alertó a la Autoridad de la Reconstrucción con Cambios (ARCC) que la obra de construcción Hospital de Apoyo de Casma se encuentra retrasada; ya que el avance planeado para julio del 2022 era de 89.39% y se verificó un avance de 27.70%; sin que se haya implementado estrategias para mitigar la situación, generando incertidumbre respecto a la culminación y puesta en servicio del nosocomio.
El megaproyecto está valorizado en S/ 110 970 992 y es uno de los tres establecimientos hospitalarios que forman parte del paquete 7 de la cartera de Salud, que se viene ejecutando en el marco del contrato de Estado a Estado; que ha sido suscrito entre el Gobierno de Perú (representado por la ARCC) y el Gobierno del Reino Unido de Gran Bretaña e Irlanda del Norte.
El Informe de Hito de Control N° 4391-2022-CG/MPROY-SCC, elaborado por la Subgerencia de Control de Megaproyectos, señala que según información registrada en ACONEX (software utilizado por la ARCC para la gestión de las comunicaciones de sus proyectos), la entrega del Hospital de Apoyo de Casma- categoría II-1 sería recién el 5 de agosto del 2023 y el cierre comercial final, el 13 de setiembre del 2023; es decir, 11 meses después de lo establecido en el contrato suscrito.
Pese a la demora en el inicio de actividades que forman parte de la ruta crítica (tareas que se necesitan para realizar la obra), el Gerente de Proyecto de la ARCC omitió exigir estrategias para mitigar dichos retrasos, al Contratista Gestor a cargo de los subcontratos. Se verificó que, desde abril y julio de 2022, el contratista venía presentando cronogramas mensuales con aplazamientos de las fechas claves, sin que el Gerente de Proyecto exigiera la presentación de planes de mitigación.
De la revisión en ACONEX, se identificó que entre los meses de abril y junio del 2022, se cometieron infracciones graves relacionadas a la seguridad y salud del personal de obra (normas SSOMA); ante los cuales el Gerente de Proyecto no emitió opinión ni aplicó las penalidades de S/ 15 000 como correspondería por cada infracción.
El informe de control concurrente corresponde al Hito de Control N° 28 - Avance en la ejecución de la obra a julio del 2022. Se encuentra publicado en el Buscador de Informes de Control para el acceso público y fue comunicado a la Dirección Ejecutiva de la ARCC con la finalidad que se adopten las acciones preventivas y correctivas que correspondan.
DATO:
- El nuevo hospital contará con 47 camas de hospitalización, centro quirúrgico y obstétrico, diagnóstico por imágenes, banco de sangre, laboratorio clínico, medicina de rehabilitación, consultorios externos, área de emergencia, entre otros servicios especializados y complementarios.
Visítanos en:
Instagram: @contraloriadelperu
Facebook: Contraloría Perú
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV
Chimbote, 25 de setiembre del 2022
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N° 992 - 2022 CG/GCOC
