Detectan perjuicio de casi S/ 900 mil por inaplicación de penalidades en obra de Luricocha

Nota de prensa
Centro de salud se ejecutó con deficiencias y se dejaron de realizar trabajos, a pesar de ello recepcionaron la obra como culminado al 100%

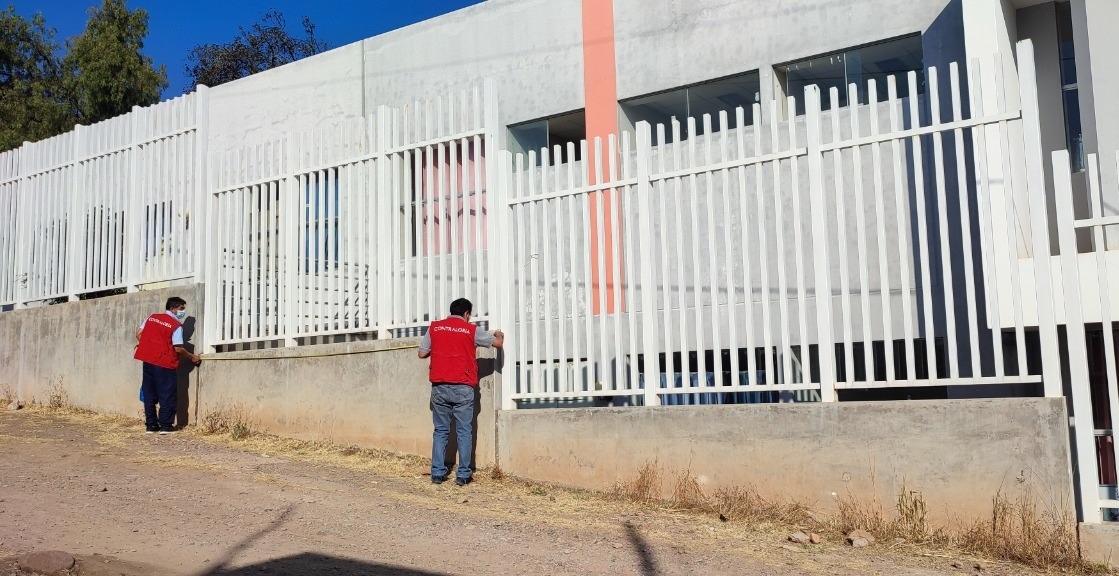

Fotografía de auditores inspeccionando el Centro de Salud de Luricocha

21 de marzo de 2022 - 9:00 a. m.

Ayacucho. – La Contraloría General detectó un perjuicio económico de S/ 899 789 a la Municipalidad Distrital de Luricocha por la inaplicación de penalidad por mora al contratista, pago de trabajos no ejecutados, parcialmente y deficientemente realizados en la construcción del centro de salud de Luricocha, provincia de Huanta.

Se inició la ejecución del centro de salud el 25 de noviembre de 2016 y tuvo 315 días calendarios para su culminación; sin embargo, se retrasó 272 días por lo que finalmente se liquidó la obra el 4 de julio de 2018, lo que ocasionó una penalidad por mora de S/ 7 090 607 que no fue aplicada a la empresa contratista en perjuicio del Entidad.

El informe de Control Específico a Hechos con Presunta Irregularidad N° 29197-2021-CG/GRAY-SCE, también detalla que no se realizó el tarrajeo de los zócalos exterior e interior del muro de ladrillo del perímetro del centro de salud, tampoco se hizo el acabado liso del muro de contención y no se ejecutó 6,74 m2 de puerta machihembradas en el módulo B, todo ello se encontraba proyectado en el expediente técnico.

Asimismo, solo se construyó 163 metros de muro de ladrillo del perímetro del centro de salud cuando correspondía 298,25 metros; otro trabajo parcialmente ejecutado fue los 32,56 metros de baranda de tubo galvanizado de 164,60 metros que debía contar la infraestructura, así como, los 37,98 m2 menos de mampara de vidrio templado del total de143,39 m2, entre otros que se debían ejecutar y no se hizo, pero se pagó como si se hubiese cumplido al 100%.

De otro lado, la comisión de control observó que los pisos y zócalo de cerámico blanco presentan fisuras y/o se encuentran despegados, al igual que los contrazócalos sanitarios, que además se ejecutaron sin la curva.

Cabe mencionar que, la obra denominada “Mejoramiento de la oferta de servicios de salud del S.C Luricocha” tuvo una inversión de S/ 8 155 429 para una población de 4 241 beneficiarios.

Como resultados del informe de control posterior, emitido por la Gerencia Regional de Control de Ayacucho, se identificaron a 4 servidores públicos con presunta responsabilidad penal y administrativa.

El informe de control posterior fue comunicado al actual alcalde de la Municipalidad Distrital de Llochegua, para que efectúe el deslinde de las responsabilidades administrativas que correspondan a los funcionarios y servidores públicos comprendidos en los hechos irregulares. Asimismo, se derivó a la Procuraduría Pública Especializada en Delitos de Corrupción para el inicio de acciones legales. Dichos informes se encuentran publicados en el Buscador de Informes de Control.

Visítanos en:

Ayacucho, 18 de marzo de 2022
Gerencia de Comunicación Corporativa

Nota de prensa N° 345-2022-CG/GCOC
