Contraloría alertó trabajos deficientes en obra de defensas ribereñas en Río Piura

Nota de prensa
Contraloría comunicó nuevo informe de control concurrente al GORE Piura
Contraloría notifica a Gobierno Regional para mejorar obras de defensas ribereñas del río Piura

9 de marzo de 2022 - 10:00 a. m.

Piura. - La Contraloría General advirtió trabajos deficientes y sin considerar las especificaciones del expediente técnico en el saldo de obra de las defensas ribereñas del río Piura tramo II, ubicado entre el puente Cáceres y el futuro puente Integración, cuya finalidad es proteger a los pobladores de una nueva inundación en los distritos de Piura y Castilla como la ocurrida hace cinco años por el Fenómeno de El Niño Costero.

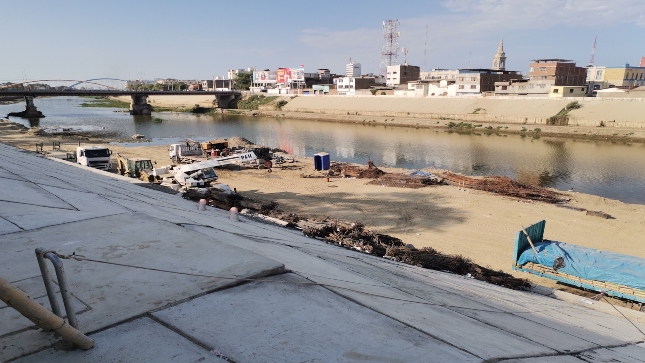

Según el Informe de Hito de Control N° 102-2022-CG/GRPI-SCC, notificado al Gobernador Regional de Piura para que adopte las acciones correspondientes, la comisión de control verificó en las visitas realizadas que la losa antisocavante -ejecutada por el contratista en la margen izquierda del río- presenta en su parte superior un terminado tipo trapezoidal y no se encuentra uniforme como se establece en el expediente.
También se advirtió que los lados perimétricos de las losas de protección y la unión de sus vértices no están alineados. Incluso, presentan imperfecciones en sus acabados finales.
Además, durante la inspección de la obra, se constató que la mezcla del asfalto más arena gruesa, colocada en las losas de protección, se desmorona con mucha facilidad al tacto, a pesar de que tenía varias semanas colocadas.
Asimismo, se observó que el contratista no viene colocando tecnopor en las juntas de dilatación o separación entre las estructuras existentes y nuevas, ya que estas juntas facilitan el desplazamiento durante un movimiento sísmico y de esta manera evitan que la estructura choque entre ellas y pueda sufrir agrietamientos.
El informe está publicado en el Buscador de Informes de Servicios de Control del portal institucional www.gob.pe/contraloria en aras de la transparencia y acceso a la información.
La Gerencia Regional de Control de Piura continúa con la supervisión a esta importante obra que está enmarcada en el Plan Integral de Reconstrucción con Cambios. Hasta el momento se han emitido 12 informes de hito de control.
Datos:
  • El año pasado, mediante una auditoría de cumplimiento, se identificó responsabilidad penal, civil y/o administrativa en 23 funcionarios y ex funcionarios del Gobierno Regional de Piura por sobrevaloración de precios y otras irregularidades en la ejecución del primer contrato de esta obra.
  • En marzo de 2021, la entidad firmó contrato para la ejecución de saldo de obra vía contratación directa por más de S/ 51.7 millones y se fijó un plazo de 300 días calendario. Hasta enero de 2022, el avance físico es 72.68%.


Visítanos en:
Instagram: @contraloriadelperu
Facebook: Contraloría Perú
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV


Piura, 09 de marzo de 2022
Gerencia de Comunicación Corporativa

Nota de Prensa N° 278-2022-CG/GCOC
