Contraloría detecta irregularidad en adicional de obra vial valorizado en casi medio millón de soles
Nota de prensaProyecto ejecutado por la Dirección de Transportes y Comunicaciones del Gobierno Regional de Madre de Dios

12 de noviembre de 2021 - 8:40 a. m.
- Entidad otorgó la conformidad al adicional por supuestas deficiencias en el expediente técnico

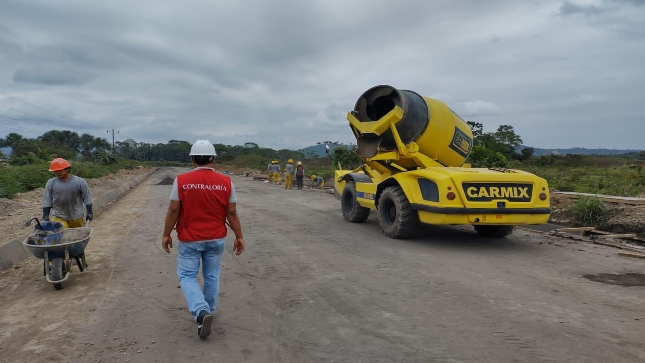

Madre de Dios.- La Contraloría General alertó que en la ejecución del camino departamental, en el tramo ciudad de Mazuko a Puerto Mazuko, ubicado en el distrito de Inambari, provincia de Tambopata, se habría aprobado irregularmente un adicional de obra, por un monto de S/ 458 562,64, debido a supuestas deficiencias en el expediente técnico, las cuales carecerían de sustento.
Según el Informe de Hito de Control N° 20316-2021-CG/GRMD-SCC, el 25 de noviembre del 2020 el contratista solicitó adicionales de obra a los funcionarios de la Dirección Regional de Transporte y Comunicaciones (DRTC) del Gobierno Regional de Madre de Dios, por falta de insumo para ejecutar dos capas asfálticas y agregar mayores metrados de acero en las cunetas de la vía, aspectos que no se hallaban en el expediente técnico, lo que motivó a la entidad aprobar el adicional (mediante el informe N° 649-2021-GOREMAD/ORAJ del 15 de julio de 2021).
Sin embargo, la comisión auditora verificó que en el estudio de pavimentos de la memoria descriptiva del expediente técnico vial (aprobado con N° 058-2018-GOREMAD/GGR del 2 de abril del 2018), sí se habría incluido el cálculo de los espesores de las capas granulares, que consiste en la ejecución de una capa y capas múltiples de tratamiento asfáltico. Asimismo, en las especificaciones técnicas se señala que para tratamientos múltiples se contaría con materiales como: agregados pétreos, material bituminoso y aditivos mejoradores de adherencia.
Se evidenció que en la documentación del contrato (N° 017-2019-DRTC-MDD), suscrito con el actual consorcio bajo el sistema de contratación de suma alzada con un presupuesto de S/ 4 272 954,31, se habría considerado para su ejecución las cantidades, magnitudes y calidades de la prestación de todos los componentes del expediente técnico. Esto significó, que toda la información del contrato para la ejecución del proyecto fue considerada para que el contratista formulara su oferta, como lo establece el artículo 35 del Reglamento de Contrataciones del Estado.
La situación expuesta generaría el riesgo de efectuar pagos indebidos del adicional de obra, dada la resolución de aprobación por parte de la entidad, pese a que las situaciones descritas habrían contravenido lo dispuesto en los artículos de supervisión, metrados y prestaciones adicionales de obras de la Ley de Contrataciones del Estado.
Actualmente, la obra presenta en su valorización del mes de setiembre de 2021, un avance físico acumulado respecto al presupuesto contractual de 70.29%; asimismo el avance del mes de setiembre del presupuesto adicional de obra es de 90.47%.
El informe se encuentra publicado en el portal institucional de la Contraloría (www,gob.pe/contraloria), conforme lo dispone la Ley de Fortalecimiento de la Contraloría General y del Sistema Nacional de Control. Los ciudadanos también pueden acceder a este y otros servicios mediante nuestro Buscador de Informes de Control
Visítanos en:
Instagram: @contraloriadelperu
Facebook: Contraloría Perú
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV
Madre de Dios, 12 de noviembre de 2021
Gerencia de Comunicación Corporativa
Nota de Prensa N°1326-2021-CG/GCOC
Nota de Prensa N°1326-2021-CG/GCOC
