Construyen pistas y veredas en San Carlos sin presencia de ingenieros
Nota de prensaDetectan que contratista no emplea materiales conforme a lo exigido en las especificaciones técnicas

15 de octubre de 2021 - 8:15 a. m.

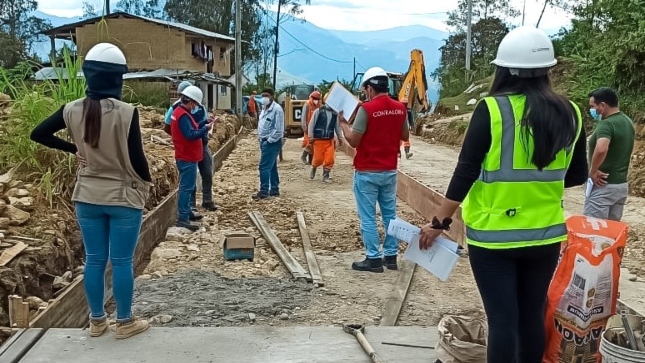

Amazonas. – La Contraloría General detectó la ausencia de profesionales clave durante la ejecución y supervisión del mejoramiento de pistas, veredas, muros de contención y cunetas en ocho sectores del distrito de San Carlos, en la provincia de Bongará, región Amazonas, situación que podría afectar la correcta ejecución técnica de la obra.
De acuerdo al Informe de Visita de Control N° 17494-2021-CG/PC-SVC, se alertó que el ingeniero residente, el ingeniero ambiental, el arqueólogo y los especialistas en control de calidad, seguridad y salud ocupacional y en geología, suelos y pavimentos, no se encontraban en la obra al momento de la supervisión, lo cual generó el riesgo de una mala dirección técnica.
De la misma manera, por parte del consorcio supervisor, tampoco se encontró presente al supervisor, asistente de supervisión, especialista ambiental y de seguridad en obras y salud ocupacional, lo cual podría afectar el adecuado control técnico de la obra, además de generar el incumplimiento de las condiciones contractuales, y en consecuencia la aplicación de penalidades.
Durante la inspección física a la obra, el 25 de agosto de 2021, también se evidenció que el contratista no utiliza material (usan piedras de 20 cm cuando deberían utilizar de 5 cm) conforme a lo exigido en las especificaciones técnicas, afectando la correcta compactación de pistas y el adecuado relleno de veredas, al no demoler totalmente las veredas existentes y emplear desperdicios de la demolición para rellenar las nuevas veredas.
Los hechos expuestos afectarían la calidad de la obra y la vida útil del proyecto, al no cumplir con los requisitos de calidad de los materiales, las especificaciones técnicas y los planos del expediente técnico.
Además, de la revisión efectuada al Sistema Nacional de Información de Obras Públicas (Infobras), se advierte que la entidad no actualiza la información de la ejecución de la obra en el aplicativo informático, el cual es de carácter obligatorio para las entidades, situación que podría afectar la publicidad y transparencia.
Los resultados del informe de control concurrente fueron comunicados oportunamente al titular de la Municipalidad distrital de San Carlos, para que adopte las medidas que permitan mitigar las situaciones identificadas. Además, se encuentra publicado en el portal institucional www.gob.pe/contraloria como parte de la política de transparencia y acceso a la información pública.
Visítanos en:
Instagram: @contraloriadelperu
Facebook: Contraloría Perú
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV
Chachapoyas, 29 de setiembre de 2021
Gerencia de Comunicación Corporativa
Nota de prensa N° 1192-2021-CG-GCOC
Nota de prensa N° 1192-2021-CG-GCOC
