N° 1026-2020-CG-GCOC: Detectan retrasos y falta de maquinarias para mantenimiento de caminos vecinales
Nota de prensaHuancavelica. – La Contraloría General detectó situaciones adversas en el mantenimiento periódico y rutinario de los caminos vecinales que ejecuta la Municipalidad Provincial de Huancavelica en...

17 de diciembre de 2020 - 8:10 a. m.
- En distritos de la provincia de Huancavelica
- Contraloría advirtió ausencia del residente, falta de maquinaria y retraso en el inicio del servicio.
Huancavelica.- La Contraloría General detectó situaciones adversas en el mantenimiento periódico y rutinario de los caminos vecinales que ejecuta la Municipalidad Provincial de Huancavelica en diversos distritos de su jurisdicción, ello en el marco del Decreto de Urgencia N°070-2020 que promueve la reactivación económica y atención a la población a través de la inversión pública y gasto corriente, ante la emergencia sanitaria por el COVID-19.
En el Informe de Hito de Control 024-2020-OCI/0396-SCC, desarrollado al mantenimiento del camino vecinal que se ejecuta en las localidades de Telepaccha y Puituco, en el distrito de Acobambilla por S/ 4 770 000.00, se advierte la ausencia del residente del servicio y su asistente, así como del inspector, generando el riesgo de que los trabajos se realicen sin la dirección técnica adecuada, afectando su calidad y cumplimiento.

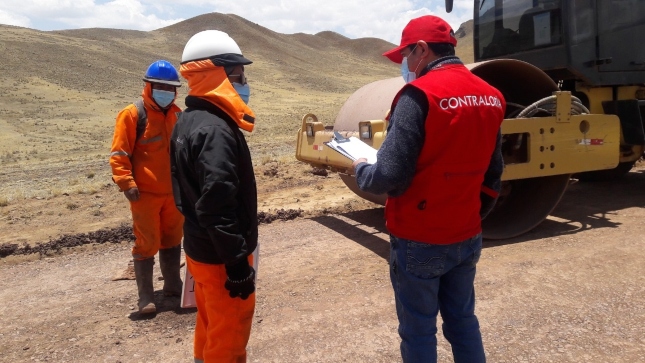

Durante la inspección, se detectó la ausencia parcial del equipamiento mínimo, como motoniveladora, camioneta, rodillo liso vibratorio, retroexcavadora, volquetes y cisterna. Además, la ausencia del cuaderno de ocurrencias, generando que no se lleve un adecuado control de las actividades y no se registren los hechos relevantes del desarrollo del servicio.
Por su parte, el Informe de Hito de Control 025-2020-OCI/0396-SCC, desarrollado al mantenimiento del camino vecinal que se ejecuta en las localidades de Chuñumayo, Pallcapampa, Pucacucho y Titiccasa, en los distritos de Huancavelica y Huachocolpa por S/ 3 153 000.00, se advierte retraso en el inicio de los trabajos, debido que a la fecha de la inspección, el 13 de noviembre de 2020, no iniciaron su ejecución en la fecha prevista (1 de noviembre).
Asimismo, en diversos tramos del camino vecinal, la comisión de control constató la falta de movilización de maquinarias, centro de operaciones, personal especializado (residente y asistente del servicio) y cuaderno de ocurrencias en el cual se registra el avance de las actividades. Estos hechos ponen en riesgo que el servicio no culmine en el plazo previsto, se resuelva el contrato con sobrecostos, que no se cumpla con el mantenimiento de la infraestructura vial y amerita la aplicación de penalidades al contratista y al inspector, encargado de velar por el cumplimiento de la prestación del servicio de acuerdo a los términos establecidos en el contrato.
Los resultados de los servicios de control elaborados por el OCI de la Municipalidad Provincial de Huancavelica fueron notificados al titular de la entidad para la adopción de las acciones preventivas y correctivas frente a las situaciones adversas comunicadas. Los informes se encuentran publicados en la página web de la Contraloría General www.contraloria.gob.pe (Sección: Transparencia e Informes de Control).
Dato: La Municipalidad Provincial de Huancavelica recibió una transferencia de S/ 40 075 113 para la ejecución de 23 servicios de mantenimiento periódico y rutinario de los caminos vecinales, de los cuales se vienen ejecutando 22 y la Contraloría General se encuentra realizando la evaluación del procedimiento especial de selección de 11 servicios.
