N° 561-2020-CG-GCOC: Contraloría detectó pago por trabajos no ejecutados en obra de agua potable

Nota de prensa
Amazonas. - La Contraloría General detectó el pago de S/ 402 076. 61 por trabajos de construcción que no fueron ejecutados en la obra de agua potable y saneamiento para las localidades de Corosha, Beirut, anexos Vista...

Fotos: La Contraloría

19 de agosto de 2020 - 8:01 p. m.

  • En la Municipalidad Distrital de Corosha

Amazonas. - La Contraloría General detectó el pago de S/ 402 076. 61 por trabajos de construcción que no fueron ejecutados en la obra de agua potable y saneamiento para las localidades de Corosha, Beirut, anexos Vista Alegre, La Banda y Lejía en el distrito de Corosha de la provincia de Bongará, que están a cargo de la Municipalidad distrital de Corosha. Obra que actualmente se encuentra paralizada.

Según el Informe de Visita de Control N° 018-2020-CG/GRAM-SVC, este hecho se ocasionó debido a que el personal responsable de la obra aprobó el pago total de valorizaciones por trabajos cuyo avance señalado no corresponden a lo realmente ejecutado por el consorcio contratista, afectando la transparencia y legalidad de las actividades en la gestión pública y que generaría un posible perjuicio económico a la entidad.


Entre los trabajos pagados por la entidad, los cuales no han sido ejecutados, figura la falta de instalación de tuberías, así como de cajas de protección para válvulas de aire, puertas, ventanas, inodoro y lavaderos de los servicios higiénicos, entre otros.


Asimismo, se evidenció la falta de renovación del contrato de garantía de cumplimiento de pago (carta fianza) de S/ 541 417.14, por parte del consorcio contratista, ocasionando el riesgo de que la Municipalidad Distrital de Corosha quede desprotegida ante cualquier falta contractual, lo que ocasionaría eventuales perjuicios para la entidad.

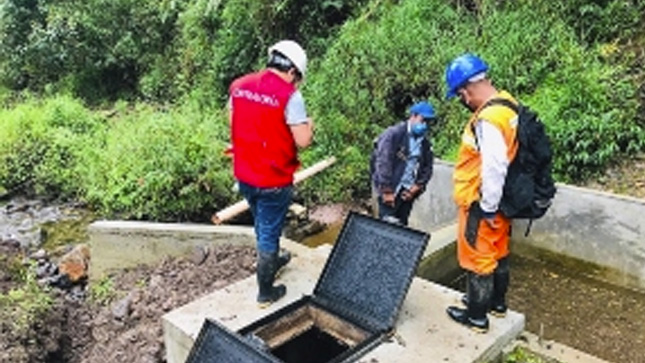

En la visita in situ a la obra, realizada el 15 y 16 de julio de 2020, se constató que el consorcio encargado de la ejecución de la obra viene realizando trabajos de construcción que contravienen lo requerido en el expediente técnico aprobado por la entidad, lo cual podría generar su deterioro prematuro y mayores costos de mantenimiento luego de su culminación.


Finalmente, se detectó que la comuna pagó el total del servicio de supervisión por S/ 307 010.00, sin que la obra se encuentre culminada e incumpliendo los términos del contrato, lo cual podría ocasionarle un posible perjuicio económico por S/ 31 591.33. Los resultados del servicio de control realizado, se encuentran disponibles en el portal web www.contraloria.gob.pe, sección Transparencia e Informes de Control.


Dato:

El servicio de control simultáneo ha sido ejecutado del 15 al 23 de julio de 2020, a la ejecución de la obra “Mejoramiento integral del sistema de agua potable y saneamiento complementario para las localidades de Corosha, Beirut, Anexos Vista Alegre, La Banda y Lejía – distrito Corosha – Bongará – Amazonas”, la cual contaba con una inversión de S/. 5 721 181.38 soles.
