N° 139-2020-CG-GCOC: Proyecto Puyango Tumbes convocó procedimiento de selección sin contar con recursos suficientes
Nota de prensa
13 de febrero de 2020 - 12:00 a. m.
- Contraloría advierte sobre consultoría para supervisar obra de defensa ribereña de río Zarumilla

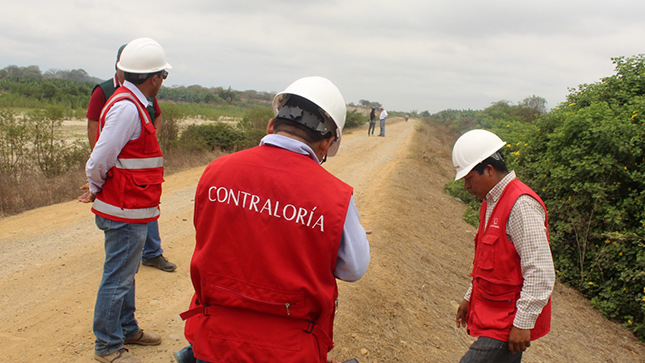

Tumbes.- La Contraloría General detectó, a través de un control concurrente, que el Proyecto Especial Binacional Puyango Tumbes (PEBPT) convocó el procedimiento de selección para la supervisión de la obra de la defensa ribereña del río Zarumilla sin contar con los recursos económicos suficientes.
El proyecto de Instalación del servicio de protección contra las inundaciones en las localidades de La Palma-Canario II, margen izquierda del río Zarumilla (Progresiva 0+120 – 11+550) en los distritos de Papayal y Aguas Verdes, provincia de Zarumilla; tiene como objetivo beneficiar directamente a 5 863 habitantes de ambas localidades. El monto de la consultoría para la supervisión de esta obra asciende a S/ 2´790,539.52
Según el Reporte de avance de situaciones adversas N° 002-2020-GR/GRTB-SCC, el pasado 8 de enero el Proyecto Especial Binacional Puyango Tumbes solicitó a la Autoridad para la Reconstrucción con Cambios (ARCC) un financiamiento adicional para la contratación de la consultoría por el monto de S/ 2´201,914, 52, que representa el 78,91% de monto total del servicio de consultoría. De la revisión de la información, no se evidenció una respuesta por parte de la ARCC.
Sin embargo, el 27 de enero el PEBPT convocó el procedimiento de selección para la supervisión luego de emitir la Nota de Certificación de Crédito Presupuestario N° 000000083 por el monto de S/588, 625.00, presupuesto con el que sí cuenta, y adicionar una Constancia de Previsión Presupuestal N° 001-2020 por el monto solicitado a la ARCC, a pesar de no contar con una respuesta por parte de la autoridad competente.
Esto evidencia que la entidad no cuenta con la certificación presupuestal para el año fiscal 2020 pues el monto certificado (S/588, 625.00) sólo representa el 21,9% del total del valor que se ejecutaría durante este año, teniendo en cuenta que esta consultoría finalizaría en enero del 2021.
La situación advertida genera el riesgo de que no se cuente con supervisión técnica durante todo el plazo de ejecución de la obra, afectando su calidad y no garantiza el cumplimiento de las obligaciones del contratista.
Los resultados del informe fueron comunicados oportunamente al titular del Proyecto Especial Binacional Puyango Tumbes y el informe se encuentra publicado en el portal web de la Contraloría.
