Contraloría advierte retrasos y deficiencias en obra de más de S/ 27 millones de la Universidad Nacional del Altiplano de Puno
Nota de prensaObra para mejorar Escuela de Ciencias de Comunicación presenta deficiencias de control y ausencia de profesionales clave

11 de junio de 2025 - 3:20 p. m.

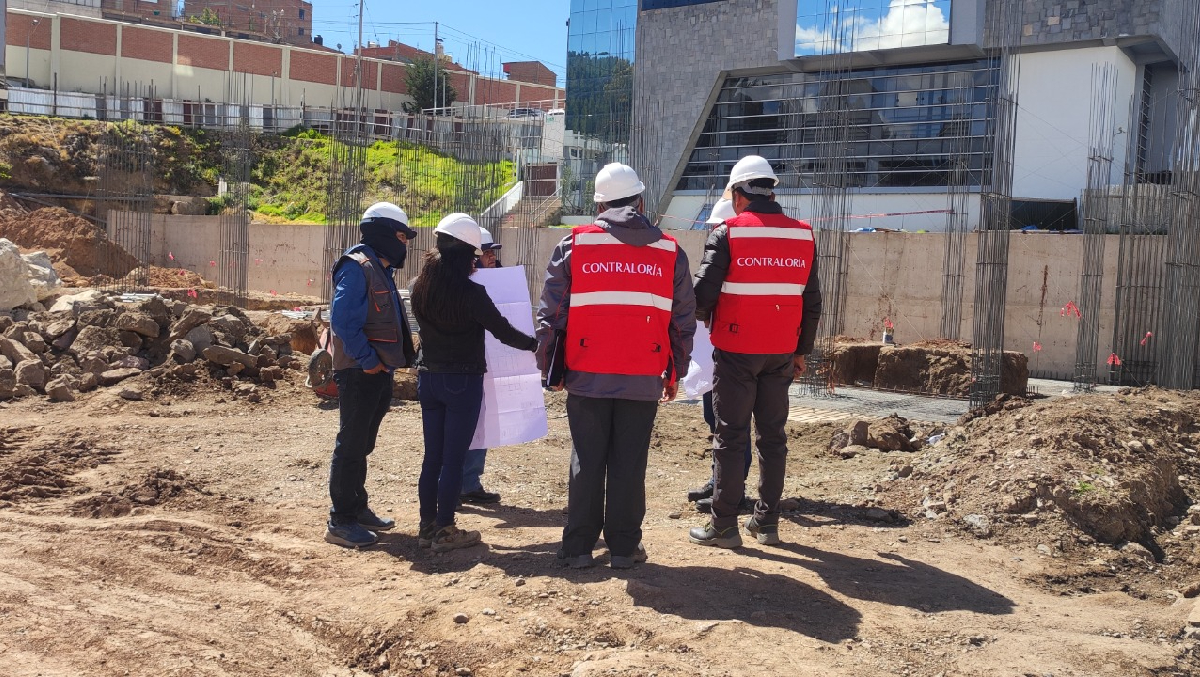

Puno. – La Contraloría General advirtió retrasos y deficiencias en la obra de mejoramiento de la Escuela de Ciencias de la Comunicación Social de la Universidad Nacional del Altiplano Puno, consistentes en la construcción de aulas, laboratorios, biblioteca, auditorio, cafetería, oficinas y otros ambientes educativos. Se identificó retrasos, deficiencias en el control de bienes y ausencia de profesionales clave lo que podría afectar la calidad, el presupuesto y la culminación oportuna de la obra.
En el Informe de Hito de Control n.° 010-2025-OCI/0202-SCC (periodo del 12 al 16 de mayo de 2025), se señala que la obra por administración directa, valorizada en S/ 27 906 929, presenta un retraso significativo con relación a los cronogramas aprobados. A siete meses de iniciada, solo se ha ejecutado un 7.98 % de avance físico, correspondiente a los muros de contención en los lados este y norte de la obra. Esta situación pone en riesgo la culminación oportuna del proyecto y podría generar mayores costos para la entidad.
Asimismo, se detectó un inadecuado control de bienes y documentos de almacén, lo que podría conllevar la pérdida o apropiación indebida de materiales y afectar el uso eficiente de los recursos públicos. Por ejemplo, se identificaron bienes sin control visible ni Kardex actualizado; además, se identificaron discrepancias entre los saldos físicos y los registrados, así como diferencias en la información sobre la cantidad de bolsas de cemento devueltas.
Durante la inspección también se evidenció la demora en la adquisición de material piedra grande de 10 a 12 pulgadas, necesaria para la subzapata de concreto ciclópeo en cimentación, situación que podría justificar una ampliación de plazo innecesaria y generar mayores gastos generales.
Asimismo, se verificó que la obra no cuenta con el especialista en estructuras ni con el ingeniero de calidad, ambos profesionales técnicos clave para asegurar que la ejecución se realice conforme a las especificaciones técnicas y normativas vigentes. La ausencia de este personal compromete tanto la supervisión adecuada de los procesos constructivos como el control de calidad de los materiales y procedimientos empleados.
Estos hechos no solo afectan el avance físico del proyecto, sino también su calidad final, lo que perjudicaría a cientos de estudiantes que esperan contar con ambientes adecuados para su formación profesional.
La Contraloría recomienda a la entidad adoptar medidas correctivas inmediatas para mitigar los riesgos advertidos y asegurar la culminación eficiente del proyecto en beneficio de la comunidad universitaria puneña. El informe completo se encuentra disponible para la ciudadanía en el portal institucional: www.gob.pe/contraloria
Visítanos en:
En el Informe de Hito de Control n.° 010-2025-OCI/0202-SCC (periodo del 12 al 16 de mayo de 2025), se señala que la obra por administración directa, valorizada en S/ 27 906 929, presenta un retraso significativo con relación a los cronogramas aprobados. A siete meses de iniciada, solo se ha ejecutado un 7.98 % de avance físico, correspondiente a los muros de contención en los lados este y norte de la obra. Esta situación pone en riesgo la culminación oportuna del proyecto y podría generar mayores costos para la entidad.
Asimismo, se detectó un inadecuado control de bienes y documentos de almacén, lo que podría conllevar la pérdida o apropiación indebida de materiales y afectar el uso eficiente de los recursos públicos. Por ejemplo, se identificaron bienes sin control visible ni Kardex actualizado; además, se identificaron discrepancias entre los saldos físicos y los registrados, así como diferencias en la información sobre la cantidad de bolsas de cemento devueltas.
Durante la inspección también se evidenció la demora en la adquisición de material piedra grande de 10 a 12 pulgadas, necesaria para la subzapata de concreto ciclópeo en cimentación, situación que podría justificar una ampliación de plazo innecesaria y generar mayores gastos generales.
Asimismo, se verificó que la obra no cuenta con el especialista en estructuras ni con el ingeniero de calidad, ambos profesionales técnicos clave para asegurar que la ejecución se realice conforme a las especificaciones técnicas y normativas vigentes. La ausencia de este personal compromete tanto la supervisión adecuada de los procesos constructivos como el control de calidad de los materiales y procedimientos empleados.
Estos hechos no solo afectan el avance físico del proyecto, sino también su calidad final, lo que perjudicaría a cientos de estudiantes que esperan contar con ambientes adecuados para su formación profesional.
La Contraloría recomienda a la entidad adoptar medidas correctivas inmediatas para mitigar los riesgos advertidos y asegurar la culminación eficiente del proyecto en beneficio de la comunidad universitaria puneña. El informe completo se encuentra disponible para la ciudadanía en el portal institucional: www.gob.pe/contraloria
Visítanos en:
YouTube: ContraloriaTV
TikTok: @contraloriaperu
Puno, 11 de junio 2025
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 503 – 2025-CG/GCOC
Puno, 11 de junio 2025
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 503 – 2025-CG/GCOC
