Pasco: Contraloría advierte riesgos en proyecto de agua y alcantarillado

Nota de prensa
- Obra a cargo del GORE Pasco se ejecuta con un presupuesto superior a los S/ 48 millones
Pasco.- La Contraloría General de la República (CGR) advirtió situaciones adversas en el proyecto de mejoramiento y ampliación de los servicios de saneamiento y fortalecimiento institucional integral de la Empresa Municipal de Agua Potable y Alcantarillado - Componente 1 - Línea de Conducción, que está a cargo del Gobierno Regional de Pasco (GORE Pasco), con un presupuesto superior a los S/ 48 millones.

30 de mayo de 2025 - 11:30 a. m.

Pasco. - La Contraloría General de la República (CGR) advirtió situaciones adversas en el proyecto de mejoramiento y ampliación de los servicios de saneamiento y fortalecimiento institucional integral de la Empresa Municipal de Agua Potable y Alcantarillado - Componente 1 - Línea de Conducción, que está a cargo del Gobierno Regional de Pasco (GORE Pasco), con un presupuesto superior a los S/ 48 millones.

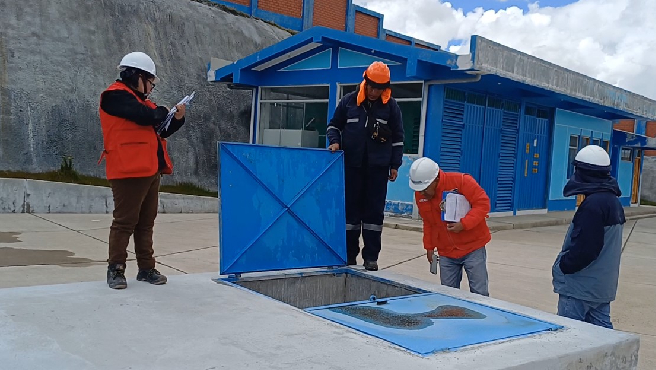

En el Informe de Visita de Control N°006-2025-OCI/5348-SVC (periodo de evaluación del 15 al 25 de abril de 2025), se señala que la entidad viene dotando de agua a la población a pesar de no contar con la licencia de uso poblacional otorgado por la Autoridad Nacional de Agua - ANA, lo cual pone en riesgo de que la entidad reciba posibles sanciones.

Asimismo, se advirtió que el GORE Pasco viene utilizando recursos económicos destinados exclusivamente para la ejecución y supervisión del proyecto en otras actividades, como operación, control, monitoreo y consumo de energía eléctrica para dotación de recurso hídrico. Al asumir dichos pagos, estaría inobservando la normativa que establece como responsabilidad de las municipalidades provinciales la prestación eficiente y sostenible de los servicios de agua potable y saneamiento en el ámbito urbano.

Por otro lado, el equipo de control alertó la demora en la subsanación de observaciones y/o recomendaciones formuladas por Programa Nacional de Saneamiento Urbano (PNSU), del Ministerio de Vivienda, respecto a deficiencias técnicas en la ejecución del proyecto. Esta situación pone en riesgo la continuidad y financiamiento de la inversión de dicha obra.

Finalmente, se verificó el inadecuado registro del estado del avance de la obra en el sistema de Infobras, lo que genera el riesgo de limitar el acceso a su información de forma íntegra, verídica y oportuna por parte de la ciudadanía.

El resultado del informe fue notificado al titular del Gobierno Regional de Pasco para que adopte las acciones que permitan mitigar los hechos de riesgo identificados. Los ciudadanos pueden acceder a los resultados de este informe y de otros servicios de control, a través de nuestro Buscador de Informes de Servicios de Control y el portal www.gob.pe/contraloria.

Visítanos en:
Flickr: flickr.com/fotoscontraloriaperu/
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
YouTube: ContraloriaTV

Pasco, 30 de mayo de 2025
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N°471-2025-CG/GCOC
