Identifican múltiples deficiencias que ponen en riesgo la calidad de proyecto de mejoramiento de relleno sanitario de Ica

Nota de prensa
- Obra fue culminada, pero supervisión no presentó oportunamente informe final del proyecto
Ica.- La Contraloría General de la República advirtió a la Municipalidad Provincial de Ica una serie de trabajos deficientes que ponen en riesgo la calidad y durabilidad del proyecto de mejoramiento de relleno sanitario en la ciudad de Ica, el cual comprende la construcción de una celda para un buen manejo de residuos sólidos y la adquisición de una balanza plataforma, entre otras partidas, en beneficio de la población iqueña.  La obra, cuyo costo de inversión asciende a S/ 6 685 141 ya fue culminada el pasado 15 de abril.

23 de mayo de 2025 - 8:30 a. m.

Ica.- La Contraloría General de la República advirtió a la Municipalidad Provincial de Ica una serie de trabajos deficientes que ponen en riesgo la calidad y durabilidad del proyecto de mejoramiento de relleno sanitario en la ciudad de Ica, el cual comprende la construcción de una celda para un buen manejo de residuos sólidos y la adquisición de una balanza plataforma, entre otras partidas, en beneficio de la población iqueña. La obra, cuyo costo de inversión asciende a S/ 6 685 141 ya fue culminada el pasado 15 de abril.

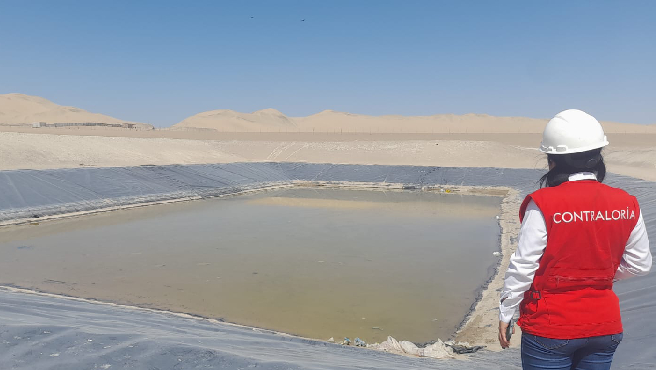

Según el Informe de Hito de Control n.° 007-2025-OCI/0406-SCC (periodo de evaluación del 16 al 24 de abril del 2025) la geomembrana o barrera impermeable instalada en la celda 2 del botadero presenta arrugas que no permiten que se obtenga una superficie uniforme y se utilizaron piedras de dimensiones diferentes a los establecido en el expediente técnico en la ejecución de cuatro chimeneas de ventilación y en la zanja de canalización para la filtración de líquidos.

Asimismo, se alertó que las mallas de protección de las chimeneas no están soldadas a la estructura metálica y presentan óxido y que dichos ductos presentan desprendimiento de concreto. Asimismo, varios puntos del camino a la celda 2 tienen desprendimiento de material y un acabado irregular, así como el pintado deficiente de paredes. Se constató además que el contratista no presentó evidencia del total de ensayos de compactación y de densidad que debió hacer para probar la calidad de su trabajo en partidas relacionadas a mejoramiento de vía.

El informe alerta que el supervisor incumplió con presentar oportunamente su informe final del proyecto, documento necesario para que el comité de recepción de la entidad verifique el funcionamiento de la obra.

El resultado de este informe control concurrente fue comunicado a la Municipalidad Provincial de Ica para que adopte las medidas correspondientes. Los ciudadanos pueden consultar este informe y otros resultados de servicios de control a través del Buscador de Informes de Control en el portal institucional www.gob.pe/contraloria.

Visítanos en:
Flickr: flickr.com/fotoscontraloriaperu/
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
YouTube: ContraloriaTV

Ica, 23 de mayo de 2025
Gerencia de Comunicación Corporativa

NOTA DE PRENSA N° 351-2025-CG/GCOC
