Deficiencias en construcción de aulas de Universidad Nacional Amazónica de Madre de Dios
Nota de prensaAulas y servicios higiénicos no cuentan con rampas y rutas accesibles para personas con discapacidad

29 de abril de 2025 - 3:30 p. m.

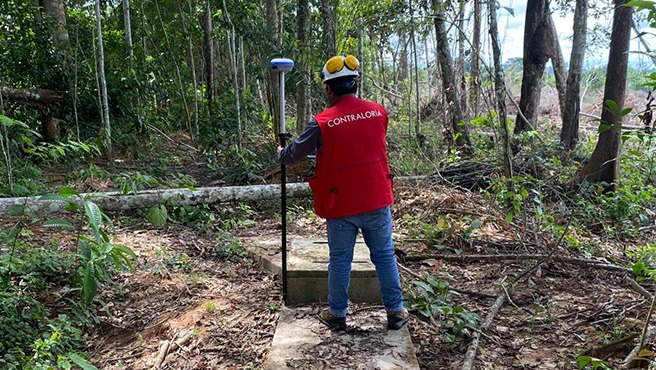

Madre de Dios. –La Contraloría General de la Republica advirtió deficiencias en la construcción de aulas en el fundo El Bosque de la Universidad Nacional Amazónica de Madre de Dios. Se hallaron desniveles entre las aulas y las veredas construidas, mientras que las puertas y los interiores de los servicios higiénicos no cumplen con el reglamento nacional de edificaciones, lo que podrían dificultar la accesibilidad para personas con discapacidad.
El Informe de Control Concurrente n.° 3991-2025-CG/GRMD-SCC, realizado en el periodo de evaluación del 7 al 11 de abril, detalla que las aulas de investigación que se construyeron para el sistema de monitoreo e investigación de la flora, fauna y medio ambiente de la universidad presentan desniveles con respecto a las veredas, lo que podría dificultar el acceso para personas con discapacidad.
Asimismo, en las puertas de las aulas no se instalaron elementos de vidrio o PVC transparente que permitan visualizar el interior del ambiente, ya que, según el reglamento de edificaciones, dichos elementos se colocan en las puertas generalmente ubicado a la altura del ojo, lo que podría afectar que estudiantes y docentes a visibilizar el interior de los ambientes y así evitar su interrupción de clases u otras actividades.
Las puertas de los servicios higiénicos no cumplen con un ancho mínimo de 0.90 metros, además, el interior de estos servicios es reducido, lo que dificultaría el acceso a personas con discapacidad que ingresen con silla de ruedas. Ambos trabajos no se ejecutaron conforme lo establece el reglamento nacional de edificaciones.
Otra situación advertida es que un tramo del drenaje pluvial que se construyó como parte del proyecto, fue ejecutado dentro de un terreno que no le pertenece a la universidad, lo que afectaría a los recursos de la entidad y podría posteriormente generar conflictos legales.
Por otro lado, el residente e inspector de obra se encuentran con condición “no habilitado” por el Colegio de Ingenieros para el ejercicio profesional, situación que pone en riesgo la legalidad de los actos en los han están interviniendo, tanto en la dirección técnica y administrativa de la obra.
Según el expediente técnico este proyecto tenía una inversión aprobada de S/ 8.8 millones en el 2022, pero tras aprobarse cuatro adicionales de obra entre el 2023 y 2024 el presupuesto se modificó a S/ 10.5 millones. La obra inició en el 2022 y su nueva fecha de culminación es en setiembre de 2025.
La Contraloría recomendó a la entidad a adoptar las acciones correctivas a fin de asegurar el logro de objetivos del proyecto vial. El informe se encuentra publicado en el Buscador de Informes de Servicios de Control
Visítanos en:
Twitter: @ContraloriaPeru
El Informe de Control Concurrente n.° 3991-2025-CG/GRMD-SCC, realizado en el periodo de evaluación del 7 al 11 de abril, detalla que las aulas de investigación que se construyeron para el sistema de monitoreo e investigación de la flora, fauna y medio ambiente de la universidad presentan desniveles con respecto a las veredas, lo que podría dificultar el acceso para personas con discapacidad.
Asimismo, en las puertas de las aulas no se instalaron elementos de vidrio o PVC transparente que permitan visualizar el interior del ambiente, ya que, según el reglamento de edificaciones, dichos elementos se colocan en las puertas generalmente ubicado a la altura del ojo, lo que podría afectar que estudiantes y docentes a visibilizar el interior de los ambientes y así evitar su interrupción de clases u otras actividades.
Las puertas de los servicios higiénicos no cumplen con un ancho mínimo de 0.90 metros, además, el interior de estos servicios es reducido, lo que dificultaría el acceso a personas con discapacidad que ingresen con silla de ruedas. Ambos trabajos no se ejecutaron conforme lo establece el reglamento nacional de edificaciones.
Otra situación advertida es que un tramo del drenaje pluvial que se construyó como parte del proyecto, fue ejecutado dentro de un terreno que no le pertenece a la universidad, lo que afectaría a los recursos de la entidad y podría posteriormente generar conflictos legales.
Por otro lado, el residente e inspector de obra se encuentran con condición “no habilitado” por el Colegio de Ingenieros para el ejercicio profesional, situación que pone en riesgo la legalidad de los actos en los han están interviniendo, tanto en la dirección técnica y administrativa de la obra.
Según el expediente técnico este proyecto tenía una inversión aprobada de S/ 8.8 millones en el 2022, pero tras aprobarse cuatro adicionales de obra entre el 2023 y 2024 el presupuesto se modificó a S/ 10.5 millones. La obra inició en el 2022 y su nueva fecha de culminación es en setiembre de 2025.
La Contraloría recomendó a la entidad a adoptar las acciones correctivas a fin de asegurar el logro de objetivos del proyecto vial. El informe se encuentra publicado en el Buscador de Informes de Servicios de Control
Visítanos en:
Twitter: @ContraloriaPeru
Flickr: flickr.com/fotoscontraloriaperu/
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
YouTube: ContraloriaTV
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 273 -2025-CG/GCOC
NOTA DE PRENSA N° 273 -2025-CG/GCOC
