Contraloría detecta incumplimientos y déficit financiero en obra vial de Tamburco
Nota de prensa- La culminación de un proyecto vial, valorizado en más de S/ 7 millones, está en riesgo

17 de octubre de 2024 - 4:30 p. m.
Apurímac.– La Contraloría General, a través del Órgano de Control Institucional (OCI) de la Municipalidad Provincial de Abancay, ha identificado irregularidades en la obra de mejoramiento de la transitabilidad vehicular y peatonal en Tamburco, Abancay, Apurímac. El proyecto, que está siendo ejecutado por el municipio distrital de Tamburco, tiene un valor superior a los S/ 7 millones.

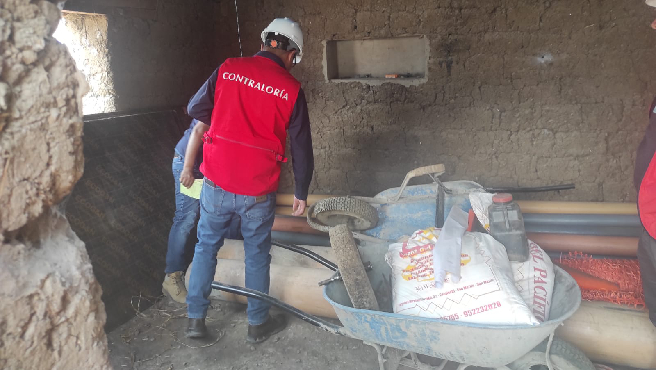

Según el Informe de Hito de Control N.º 025-2024-OCI/0347-SCC, emitido tras una verificación realizada el 25 de septiembre de 2024, se han detectado diversas situaciones adversas. Entre ellas destacan discrepancias entre los registros de inventario y las existencias reales de materiales, como los discos de corte para acero. Además, se han identificado condiciones inadecuadas para el almacenamiento de materiales, como el acero corrugado y dowels, los cuales presentan signos de oxidación.
Otro hallazgo relevante es la ausencia de un instrumento de gestión ambiental, así como el incumplimiento de las medidas de mitigación, remediación y compensación ambiental exigidas por las normas. Esta deficiencia representa un riesgo para el medio ambiente, especialmente porque la obra afecta la zona de amortiguamiento del Santuario Nacional de Ampay.
Adicionalmente, la comisión de control verificó la falta de equipos de protección personal adecuados para los trabajadores, tales como lentes de seguridad, respiradores y calzado apropiado. Esta situación incrementa el riesgo de accidentes laborales y enfermedades ocupacionales.
Por último, se constató un déficit financiero que compromete la finalización del proyecto, ya que los fondos disponibles son insuficientes para cubrir los gastos pendientes. Esto podría llevar a la paralización de la obra antes de su conclusión.
La Contraloría General ha recomendado a la Municipalidad Distrital de Tamburco adoptar medidas preventivas y correctivas para asegurar la continuidad de la obra, la correcta gestión de los recursos y el cumplimiento de los objetivos del proyecto.
El informe de control se encuentra publicado en el portal web institucional de la Contraloría buscador de informes de la Contraloría a través del enlace https://www.gob.pe/contraloria.
Visítanos en:
Twitter: @ContraloriaPeru
YouTube: ContraloriaTV
TikTok: @contraloriaperu
Abancay, 17 de octubre de 2024
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 1232–2024-CG/GCOC
NOTA DE PRENSA N° 1232–2024-CG/GCOC
