Contraloría: Construyen centro de salud que no podrá tener servicios de agua y desagüe
Nota de prensa- Proyecto en distrito de Pachas está valorizado en S/ 24.7 millones y lo ejecuta el Gobierno Regional de Huánuco

17 de octubre de 2024 - 10:30 a. m.

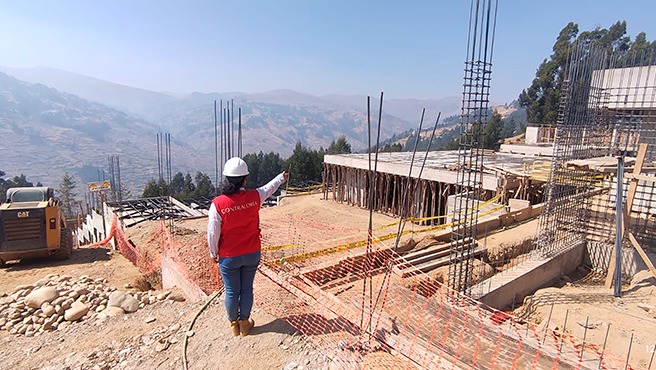

Huánuco.- La Contraloría General de la República advirtió que la construcción del centro de salud en el distrito de Pachas, provincia de Dos de Mayo, no podrá contar con servicios de agua y desagüe debido a que el Gobierno Regional de Huánuco no ha gestionado la factibilidad para abastecer de estos servicios al proyecto denominado "Mejoramiento de los Servicios de Salud del Centro de Salud Pachas". Esta situación pone en riesgo la operatividad del establecimiento una vez concluida la obra.
Según el Informe de Control Concurrente N.° 106-2024-OCI/5339-SCC, este proyecto, valorizado en S/ 24,781,761, no cuenta con la viabilidad para el abastecimiento de agua potable ni alcantarillado. Se requiere una conexión domiciliaria a la red pública de agua con un caudal de 6.46 litros por segundo, usando tuberías de dos pulgadas de diámetro, y una conexión a la red de desagüe con tuberías de ocho pulgadas.
Sin embargo, los servicios de agua y desagüe no podrán ser conectados a la red pública que se encuentra en ejecución, ya que las conexiones domiciliarias de agua fueron proyectadas con tuberías de media pulgada y el caudal de la red solo provee 0.069 litros por segundo. Asimismo, la conexión a la red de desagüe fue proyectada con tuberías de cuatro pulgadas.
Este proyecto, que lleva más de cinco años en construcción, corre el riesgo de no contar con los servicios básicos o de no funcionar al culminarse, dado que este problema de factibilidad aún no ha sido solucionado. La obra corresponde a un centro de salud de nivel I-4.
Otro problema identificado es que el establecimiento se está construyendo a 567 metros de la planta de tratamiento de aguas residuales del distrito, lo cual contraviene la Norma Técnica de Salud N° 113 del Minsa, que exige una distancia mínima de un kilómetro de cualquier fuente de contaminación.
El proyecto, a cargo del Gobierno Regional de Huánuco, presenta un avance físico del 46.5%, mientras que el avance financiero es del 60.3%. A la fecha, la obra ha acumulado 1229 días de suspensión, resultado de ocho paralizaciones desde su inicio en septiembre de 2019. La nueva fecha de término está prevista para marzo de 2025.
La Contraloría General recomendó a la entidad tomar acciones correctivas para asegurar la finalidad pública del proyecto, ya que este establecimiento brinda servicios de salud a 3113 pobladores del distrito. El informe está publicado en el Buscador de Informes de Control.
Visítanos en:
Twitter: @ContraloriaPeru
Twitter: @ContraloriaPeru
Flickr: flickr.com/fotoscontraloriaperu/
Facebook: Contraloría Perú
Instagram: @contraloriadelperu
YouTube: ContraloriaTV
TikTok: @contraloriaperu
Huánuco, 17 de octubre del 2024
Gerencia de Comunicación Corporativa
NOTA DE PRENSA N° 1227-2024-CG/GCOC
NOTA DE PRENSA N° 1227-2024-CG/GCOC
